Vorgeschichte (2022 – 2023)
Im Jahr 2024 bin ich im Sommer mal nicht in den Urlaub gefahren. Der Grund ist der Ausbau unseres Badezimmers und der Gästetoilette. Wir haben jahrelang darauf gewartet und 6 Firmen zu einem Besichtigungstermin im Haus gehabt. Wir haben vor drei Jahren mit der Aquise angefangen. Bei der ersten Firma konnten wir uns nicht beim Preis und Arbeitsumfang einigen. Diese Firma bestand auf Arbeiten, die ich gar nicht haben wollte, nach dem Motto: das wird so gemacht wie wir das wollen… Und Tschüss !! Die zweite Firma hat erstmal einen Wahnsinnspreis aufgerufen, so daß ich dann weiter gesucht habe und am Ende vier weitere Firmen im Haus hatte. Allerdings hatte sich keine der 4 Firmen wieder gemeldet. Auch auf meine Rückfragen kamen keine Antworten oder Ausflüchte. Dann ist im Jahr 2023 meine Mama gestorben und wir haben aufgrund der zusätzlichen Belastung erstmal ein Jahr Pause gemacht. Ende 2023 bin ich dann wieder bei Firma Nummer 2 gelandet, dessen Angebot mir eigentlich, trotz des hohen Preises, gefallen hat. Mit der Begründung dass ja meine Mama gestorben ist, wurde mir mein Ghosting auch nicht weiter nachgetragen. Also wurde als Baubeginn der 22.07.2024 festgelegt. Zwischendurch gab es dann noch ein paar Besuche in dem Ausstellungsbüro der Firma weil die, jeweils von mir und meiner Frau, ausgesuchten Fliesen mehrfach nicht mehr lieferbar waren. Wir haben dann die frühe Anzahlung und eine weitere kurz vor den Bauarbeiten geleistet und harrten dem Baubeginn entgegen. Es sollte mit dem Bad angefangen werden. Als Manko bei dieser Firma fiel mir allerdings schon bei der Aquise auf, dass diese keinerlei Maerarbeiten durchführt. So muß ich mir dann nach Abschluss der Bauarbeiten noch einen Maler suchen oder mich gar selber hinstellen.

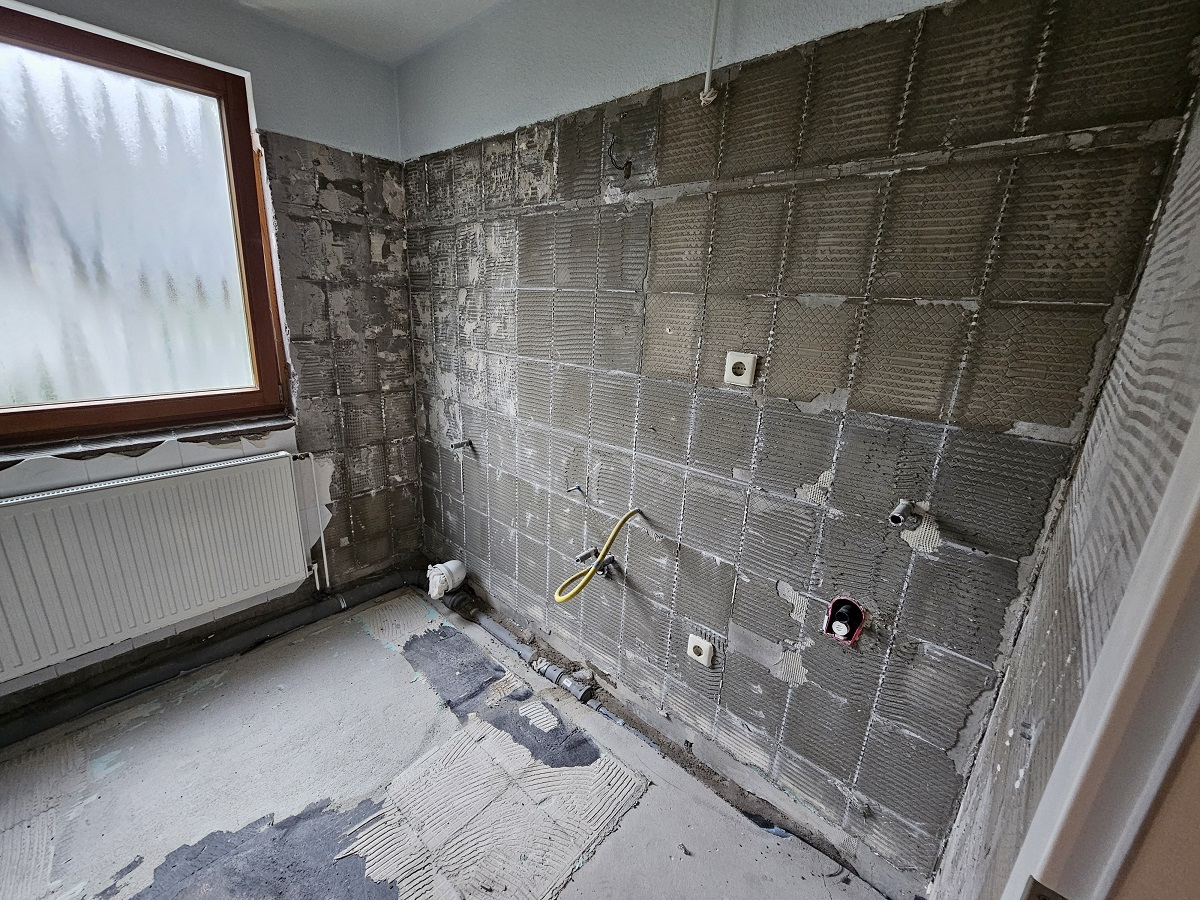

Baubeginn – 22.07.2024 (Montag)

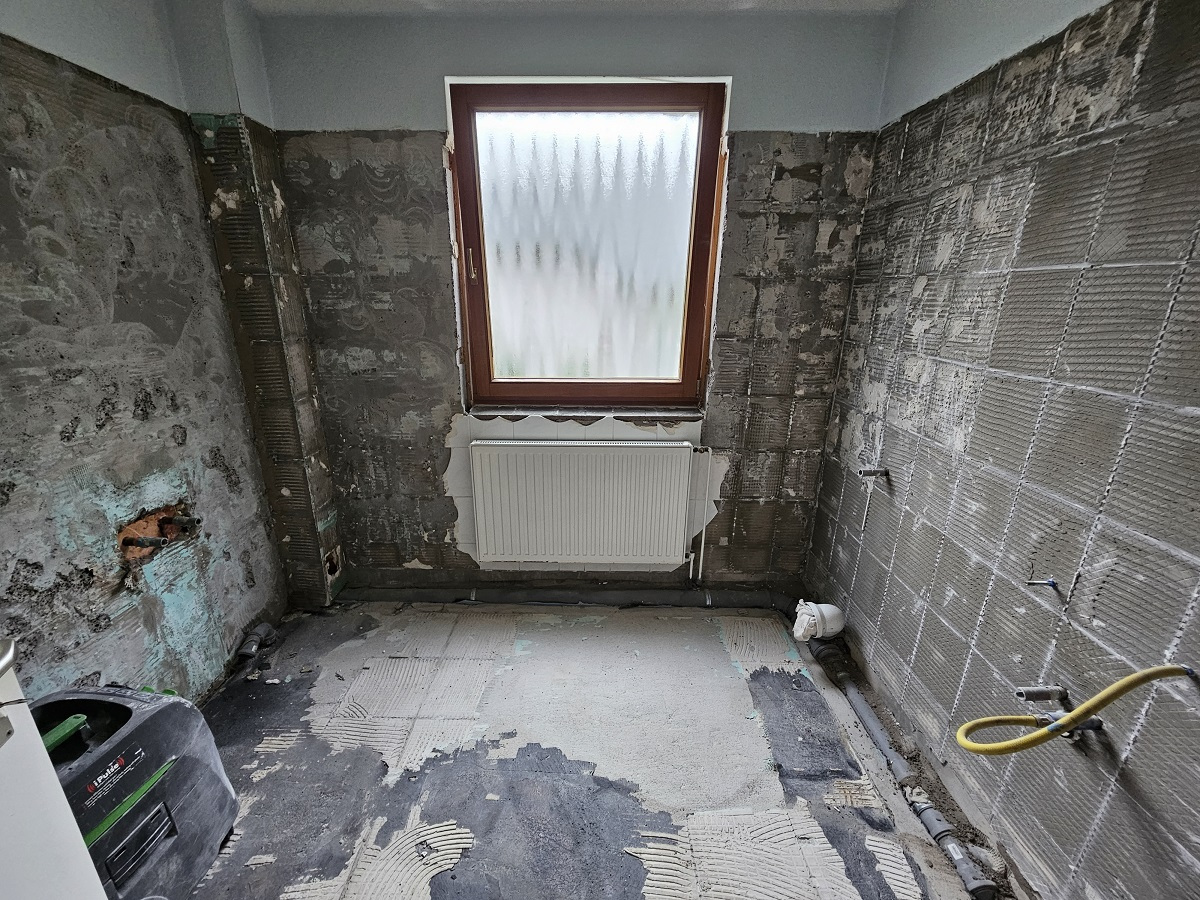

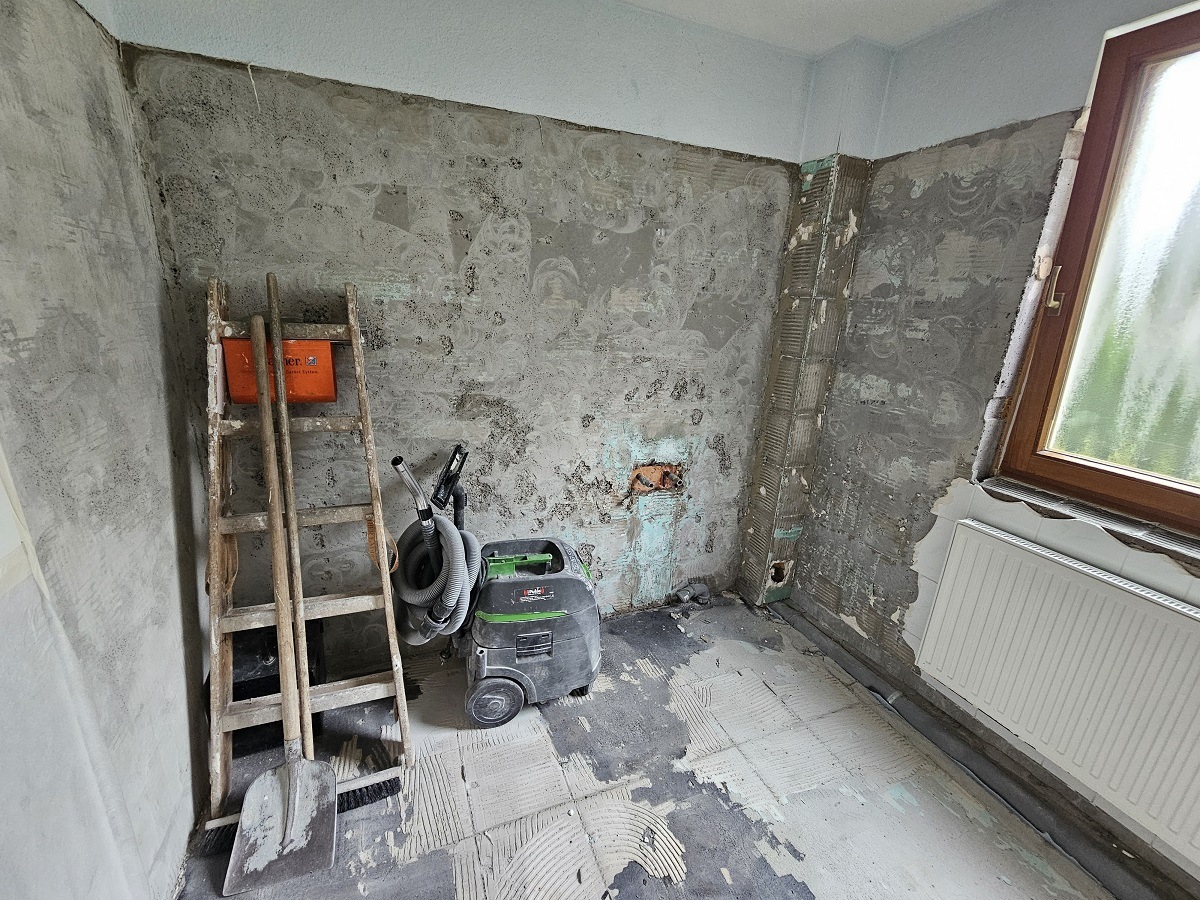

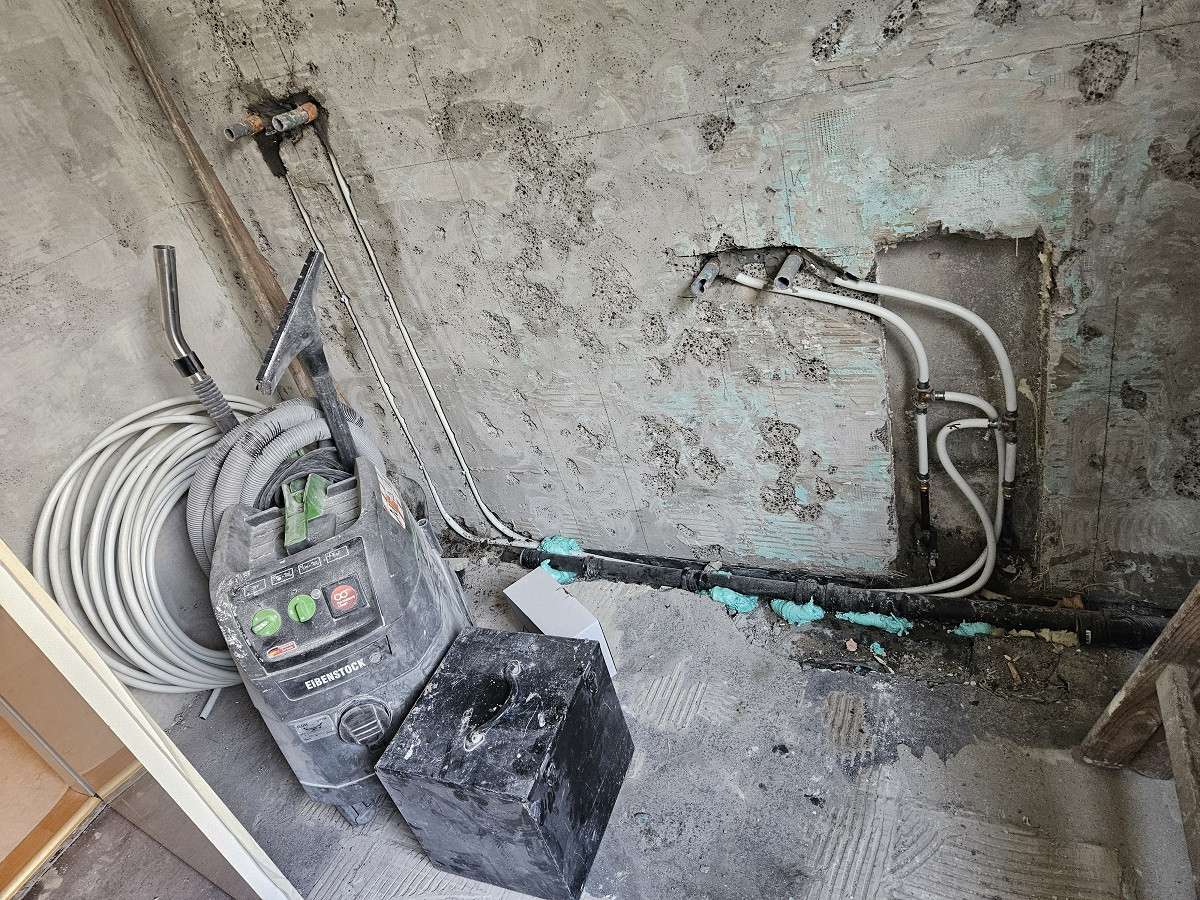

Am Montag Morgen des 22.07.2024 sollte es nun soweit sein. Der Baubeginn war dran. Wir sind extra nocheinmal früh aufgestanden, haben ein letztes Mal in unserem Bad geduscht und mit einer Träne in den Augen nochmal die Spülung betätigt. Um genau 07:48 Uhr waren dann drei Herren der Baufirma vor der Tür: Der Meister und zwei Sanitärinstallateure. Zwei Minuten später kam auch schon ein großer Laster mit dem leeren Container für den Bauschutt. Der Meister war etwa 20 Minuten anwesend, hat sich das angesehen und die Aufgaben für die beiden anderen vergeben. Diese haben dann das Bad in einer Atem beraubenden Geschwindigkeit auseinander genommen. Es war ein Höllenlärm und die Arbeit war augenscheinlich extrem schwer. Da muß ich schon sagen, meine Hochachtung vor den beiden. Jeden Tag möchte ich das nicht machen. 7 Stunden später war von dem Bad nichts mehr übrig. Wie das dann aussah kann man auf den folgenden Bildern sehen.
Tag 2 – 23.07.2024 (Dienstag)

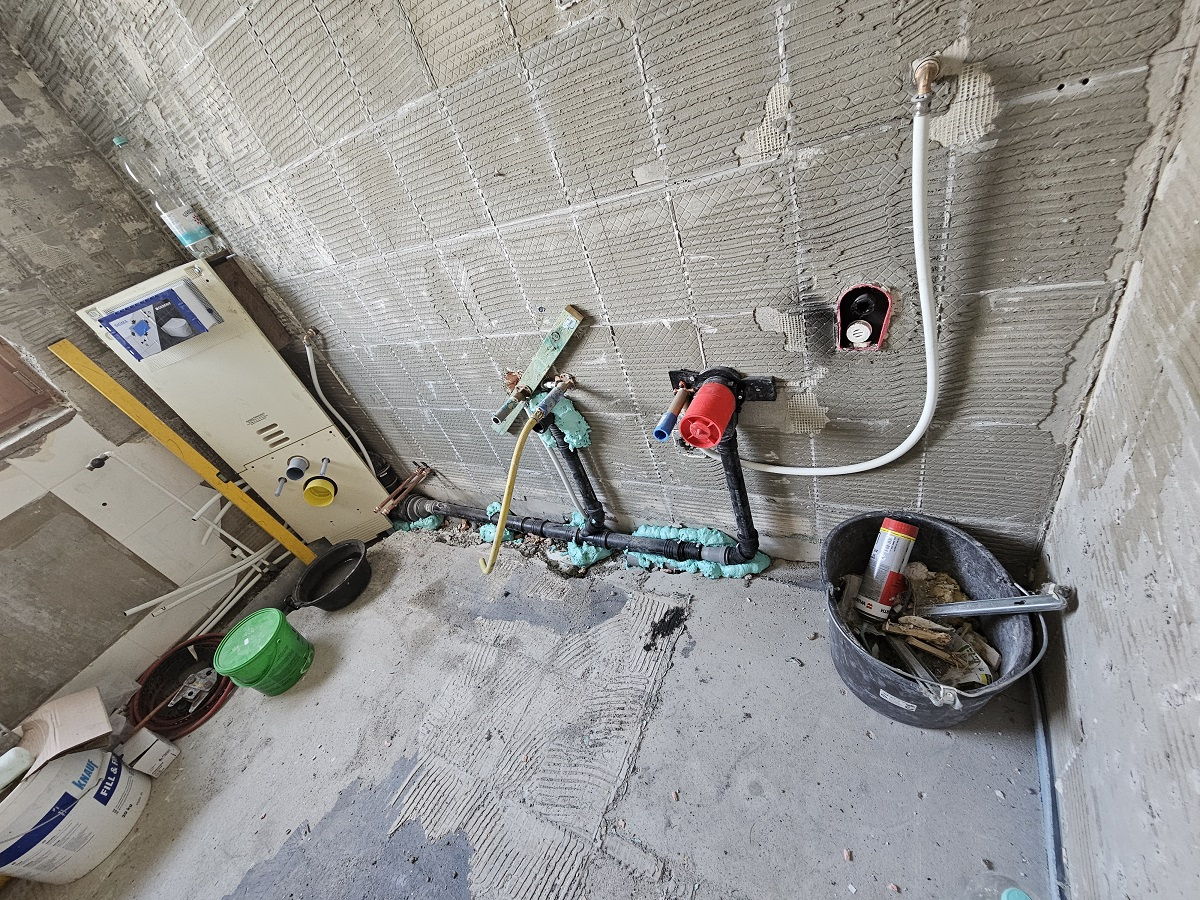

Am Dienstag kamen von den Dreien vom Vortag der Meister und nur noch ein Sanitärinstallateur. Der andere fehlte und ich könnte es ihm nicht verdenken, wenn er erstmal erstmal bewegungsunfähig mit Muskelkater im Bett liegen muß. Abgesehen von der Heizung, die noch abmontiert werden mußte, begann an diesem Tag auch gleich der Wiederaufbau durch den Meister persönlich, unterstützt von seinem Gesellen. Das Abwasserrohr wurde neu gelegt, sämtliche Rohre für das Frischwasser und auch schon der Vor- und Rücklauf für die beiden Heizungen. Schliesslich kam auch schon der Korpus für die moderne Ecktoilette an die Wand. Besonders interessant sind die modernen Baumaterialien. Hier ist das weiße Rohr besonders hervorzuheben. Es besteht im Inneren aus Plastik, dann kommt eine Aluminiumhülle, die ganz außen wiederum von einer Kunststoffschicht geschützt wird. Dieses Rohr ist mit Kraftaufwand biegsam und macht einen sehr robusten Eindruck. Sämtliche Rohrverbindungen werden mit Spezialmuffen mit großer Kraft geklemmt. Es wird nichts mehr verschraubt, geschweisst oder gelötet. Das Kupferrohr ist sowas von Out. Wenn man ganz genau hinguckt, sieht man die ganzen Tricks des Meisters. Da wird mit Bauschaum das Wasserrohr nivelliert oder mit schrägen Schrauben in der Wand das Frischwasserrohr fixiert. Richtig tricky finde ich das Brett als Abstandshalter an der Wand womit der Meister den Warmwasserzulauf des Waschbeckens befestigte. Nu ja, hoffentlich gammelt das Brett nicht mit der Zeit weg, denn das wird ja die nächsten Hundert Jahre da an der Wand sein.
Tag 3 – 24.07.2024 (Mittwoch)

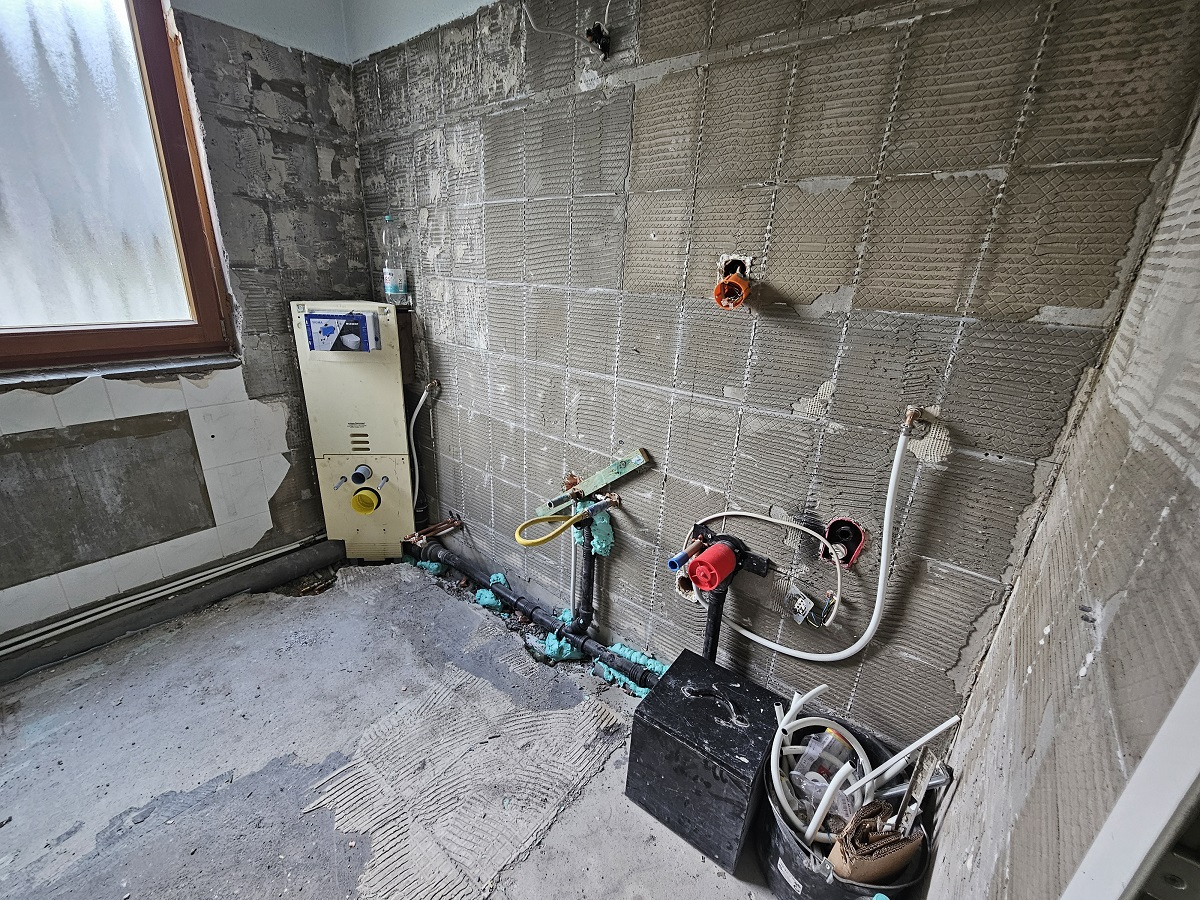

Am dritten Tag kam der Meister alleine und das auch erst um kurz vor zehn. Er hat die Heizungsrohre an den Heizkreislauf angeschlossen, den Abfluss für die Dusche montiert und die Steckdosen umgelegt wo sie hin sollen. Gegen Mittag ist er wieder gegangen.
Tage 4 & 5 – 25./26.07.2024 (Donnerstag/Freitag)

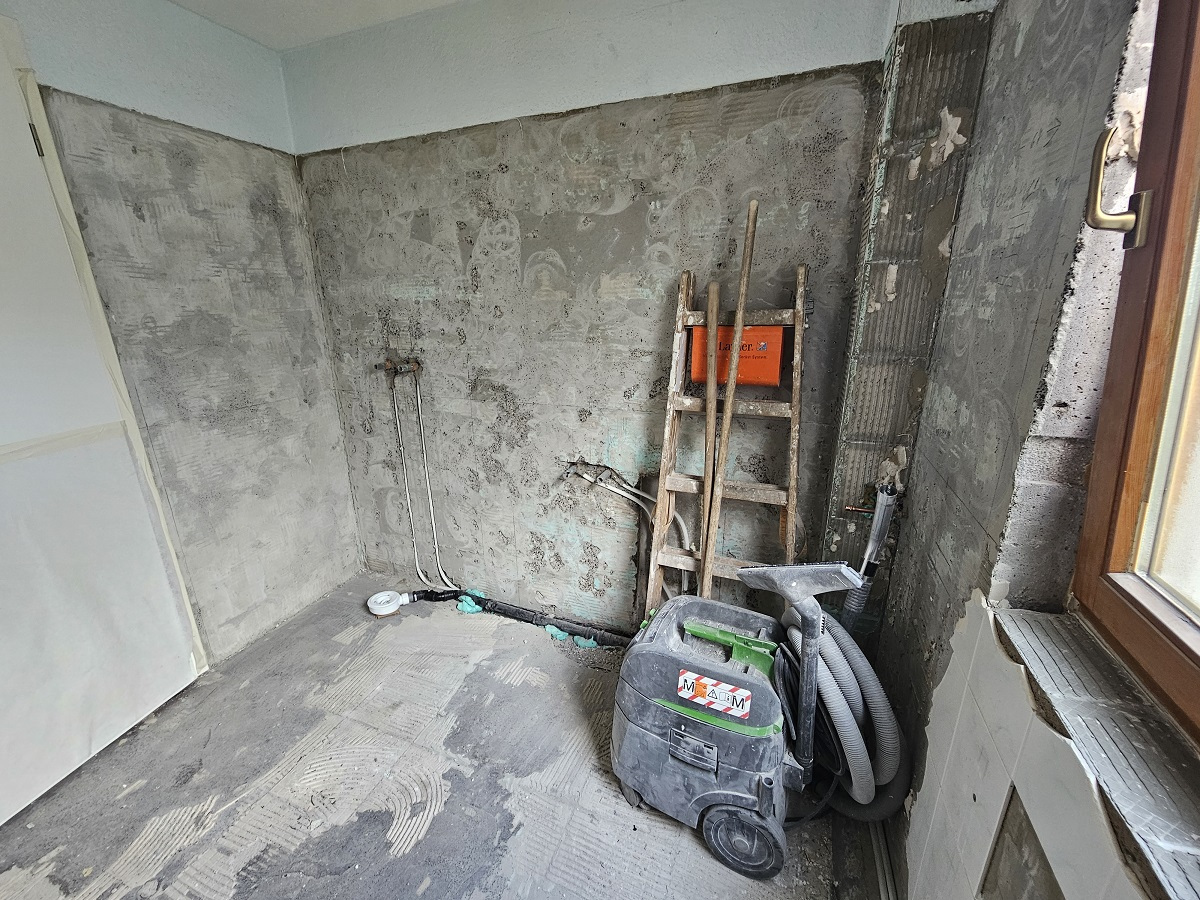

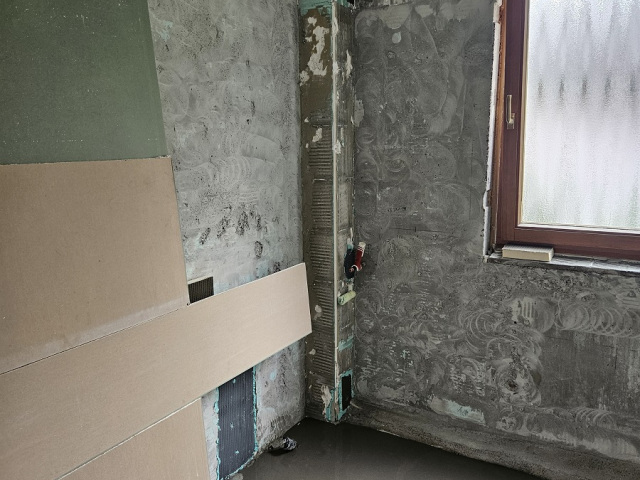

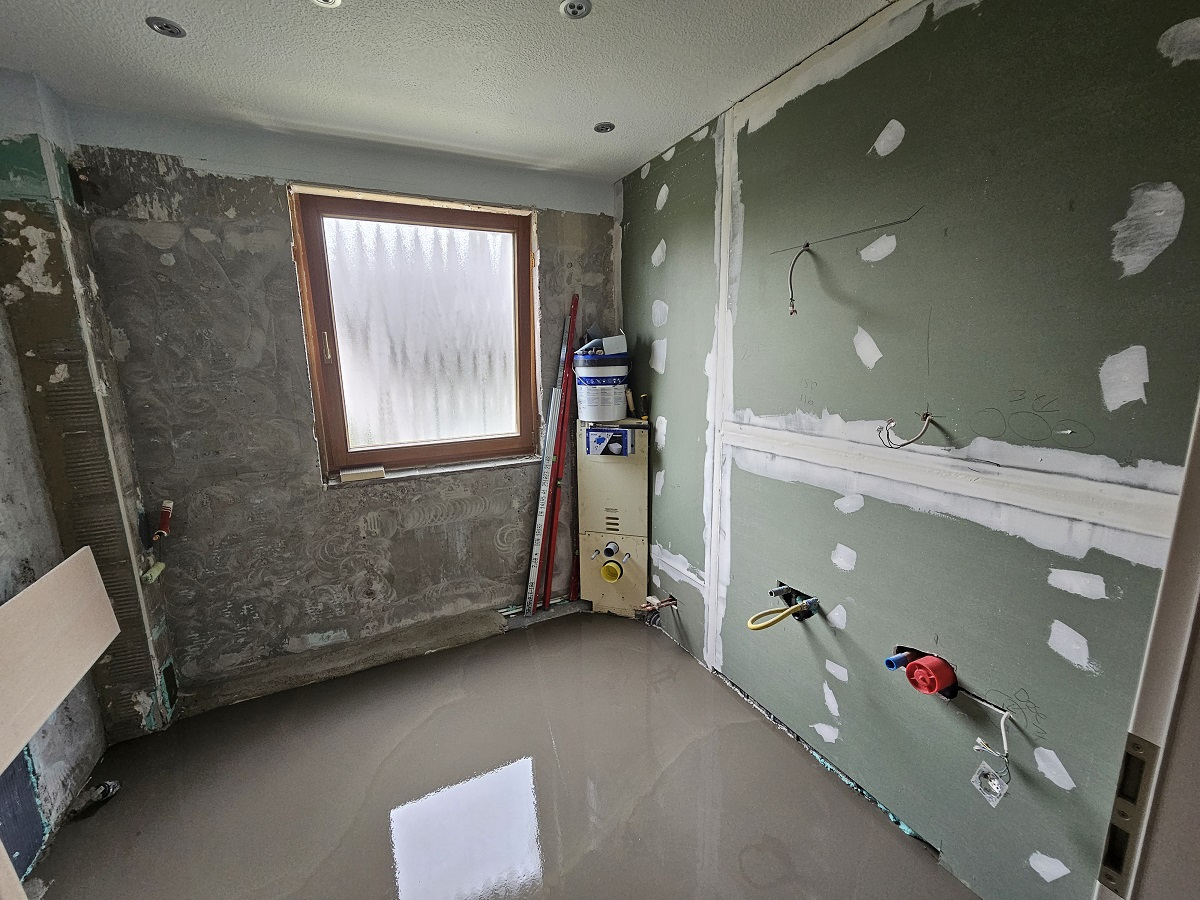

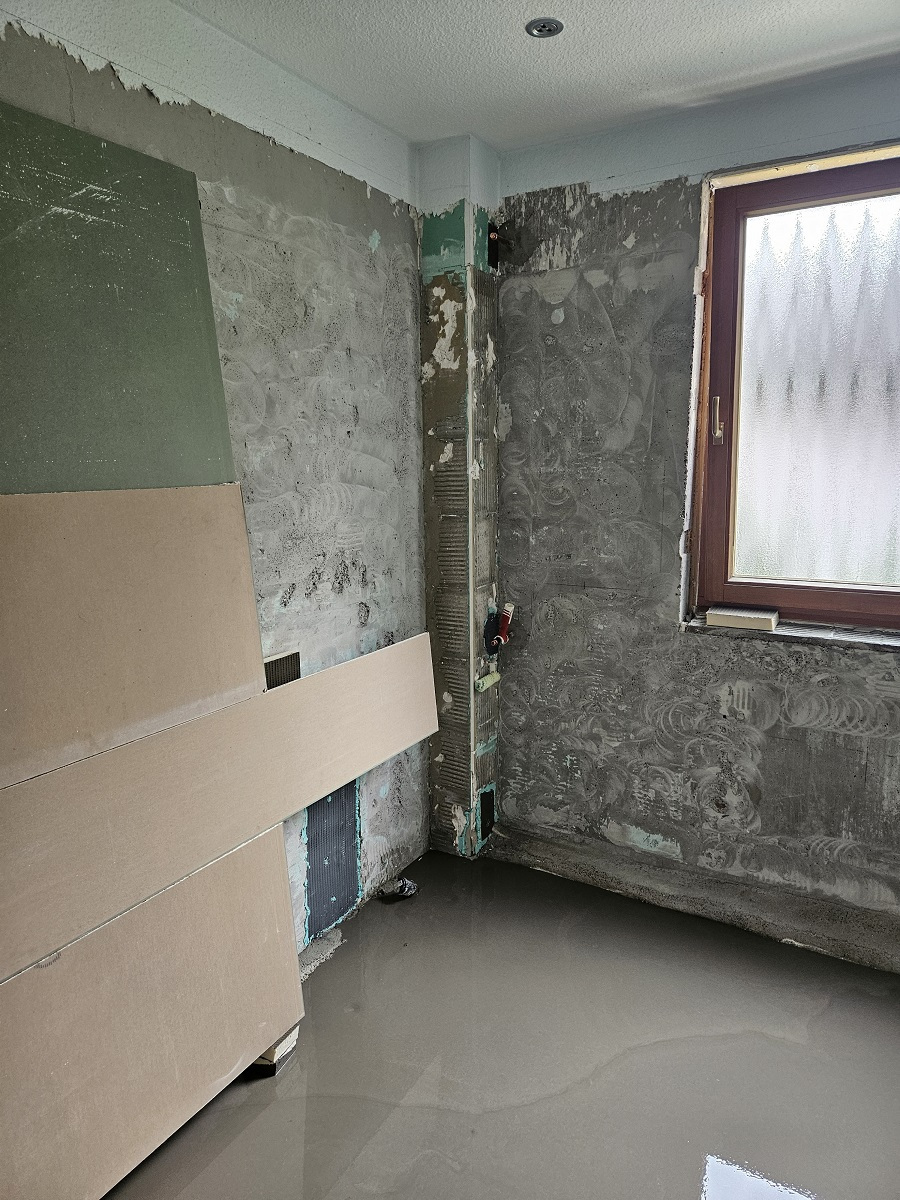

An beiden Tagen ist nicht allzu viel passiert, so dass ich sie zusammengefasst habe. An beiden Tagen kam das erste Mal der Fliesenleger zusammen mit einem Trockenbauer. Sie haben die Rigipswand gestellt, die Rohre am Fussboden einbetoniert und flüssige Ausgleichmasse in den Raum gekippt, der dann erstmal das Wochenende trocknen konnte. Donnerstag Morgen kam auch für etwa 20 Minuten der Sanitär-Fachberater mit dem ich bisher im Ladengeschäft zu tun hatte. Er hat nach dem Rechten gesehen, Fragen gestellt und ob alles zur Zufriedenheit läuft.

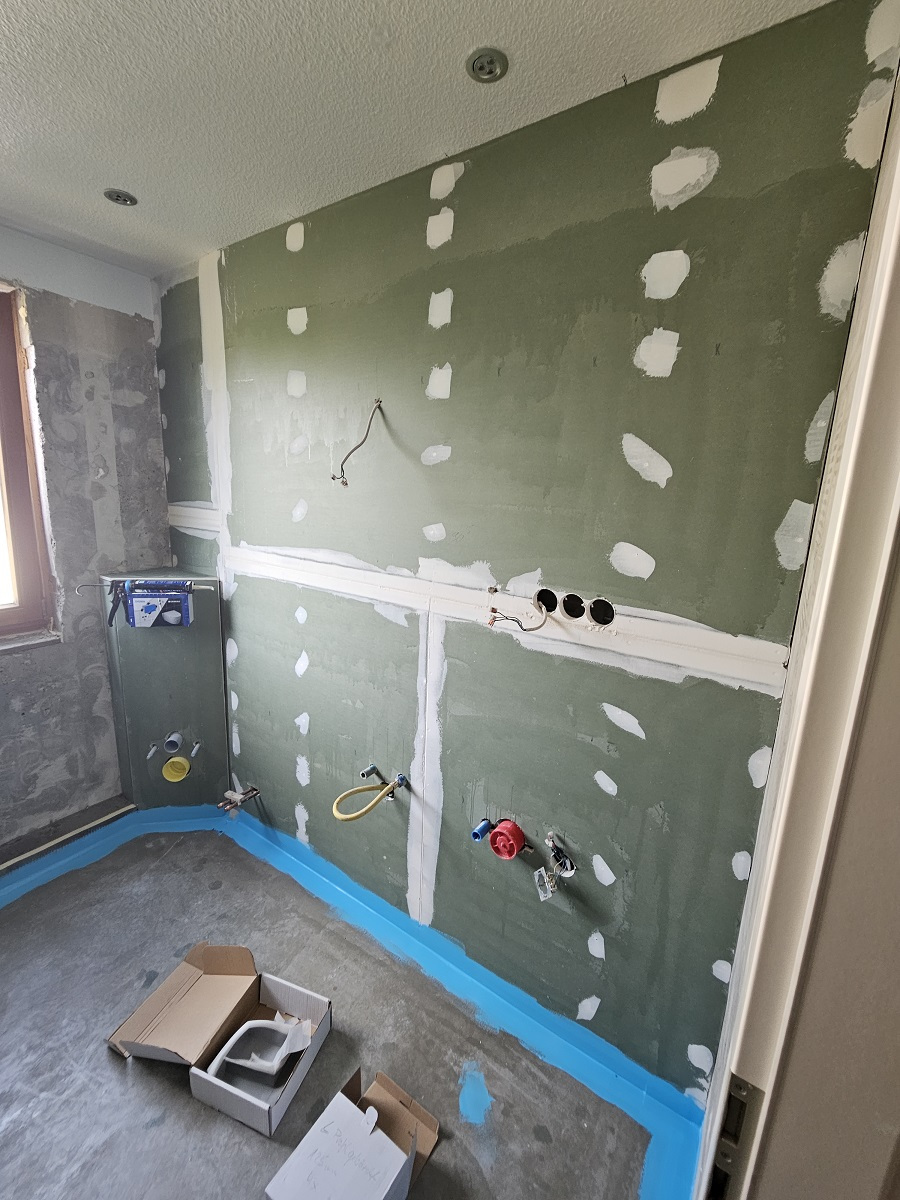

Tag 6 – 29.07.2024 (Montag – 2- Woche)
Nun ist wieder Montag und bereits eine Woche der Badsanierung um. Heute kamen drei Mann. Der Fliesenleger war wieder dabei und einer der beiden, die am Montag vorige Woche das Bad entkernt hatten. Dann kam noch jemand der bis dato noch gar nicht da war.

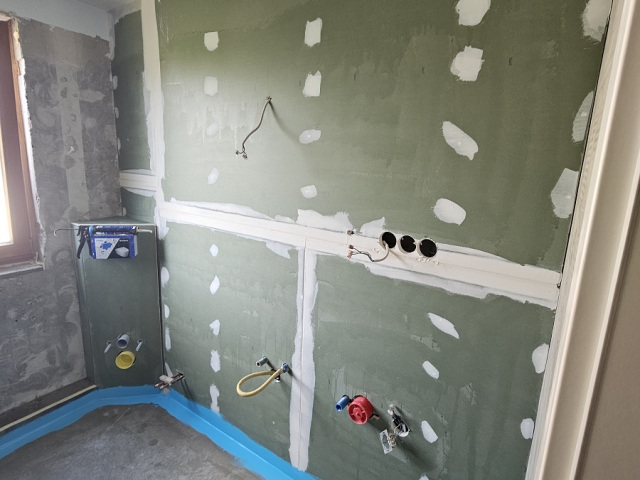

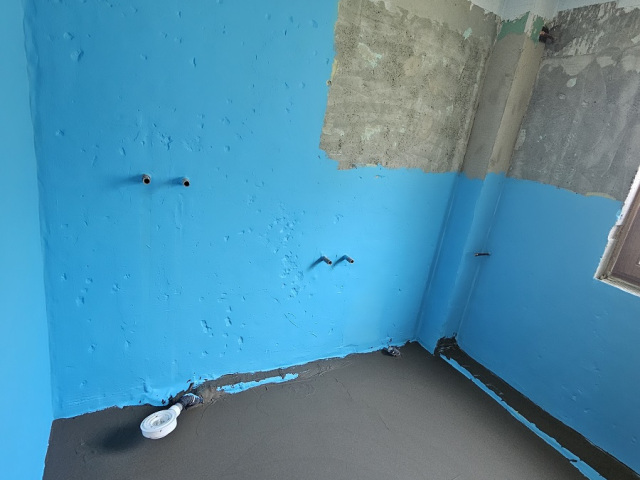

Nachdem die flüssige Ausgleichsmasse am Wochenende nun getrocknet war, wurde noch eine zweite Lage der Rigipswand auf die erste Lage draufgeschraubt. Es erfolgten dann auch die 68mm Bohrungen für die drei Steckdosen damit ich das Unterputzradio einbauen kann. Der Fliesenleger hat mit einem speziellen Schaummaterial, eine sogenannte WEDI-Platte, den Kasten, der die Rohre abdeckt, geformt. Ansonsten wurden alle Löcher, Öffnungen und Schlitze in denen die Rohre verlaufen, an den Wänden mit Mörtel zugespachtelt. Kurz vor seinem Feierabend wurde dann noch eine interressante blaue Dichtungsmasse aufgetragen, die letzte Undichtheiten an den Stoßstellen zwischen Boden und Wand beseitigt.

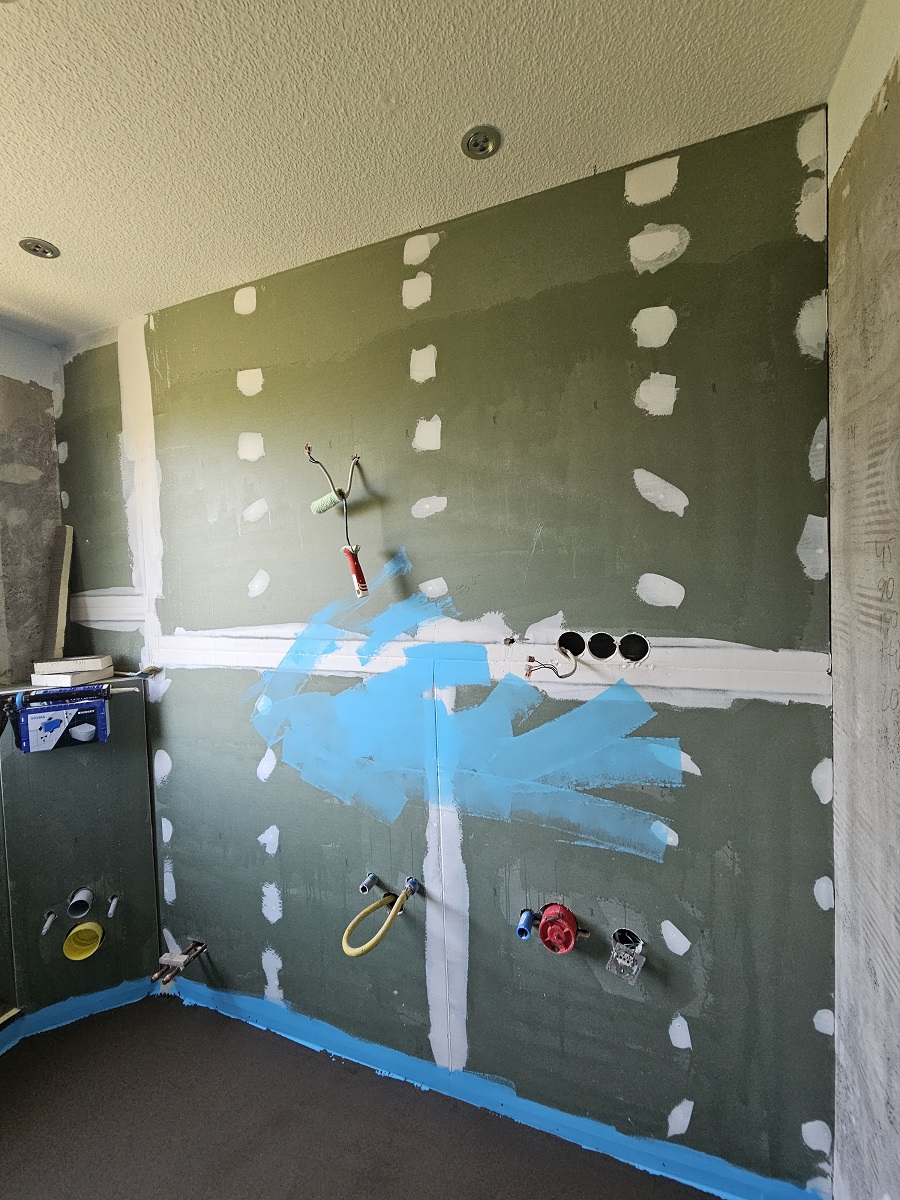

Beim Gespräch mit dem Fliesenleger habe ich festgestellt, dass die Fliesenabschlußschienen aus Plastik bestehen sollen. Zusammen mit dem Sanitär-Fachberater aus dem Ladengeschäft konnte das dann gegen Aufpreis, und was für einen, in “Niro gebürstet” umgewandelt werden. Es sind dann doch immer die Kleinigkeiten und Missverständnisse, die die volle Aufmerksamkeit auch aufseiten des Bauherrn erfordern.
Tag 7 – 30.07.2024 (Dienstag – 2. Woche)
Am Dienstag Morgen kam der Sanitär-Fachberater aus dem Ladengeschäft mal wieder zu Besuch. Dort konnten wir dann auch die Höhe der Fliesenoberkante der Gästetoilette auf ca. 1,92m festlegen. Das ist etwa 30cm niedriger als im Badezimmer. Nach etwa einer Viertelstunde ging der Fachberater dann wieder und es verblieb als Einziger der Fliesenleger. Er hat die blaue Paste von gestern wieder mitgebracht und damit fast die ganze Wand gerollt sowie ansonsten auf dem Fußboden eine graue Masse verteilt. Beide dienen der Isolierung bzw. als Dampfsperre. Das blaue Zeug ist im Grunde flüssige Folie. Da das nun wieder abbinden muß, konnte der Fliesenleger nicht mehr viel machen. Gegen Mittag war für ihn Feierabend.
Tag 8 – 31.07.2024 (Mittwoch – 2. Woche)

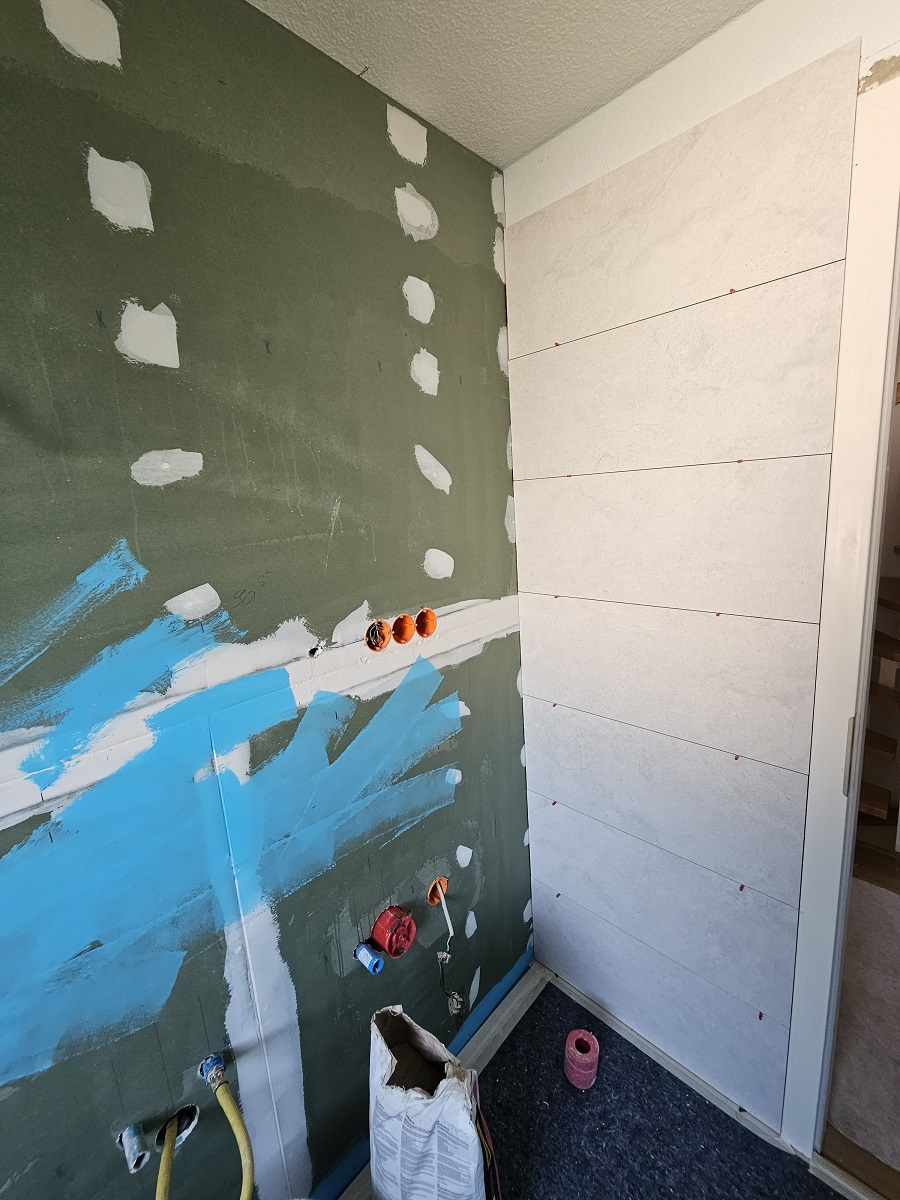

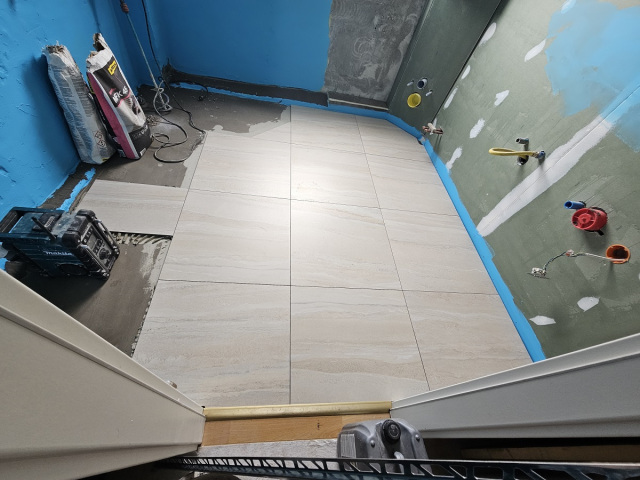

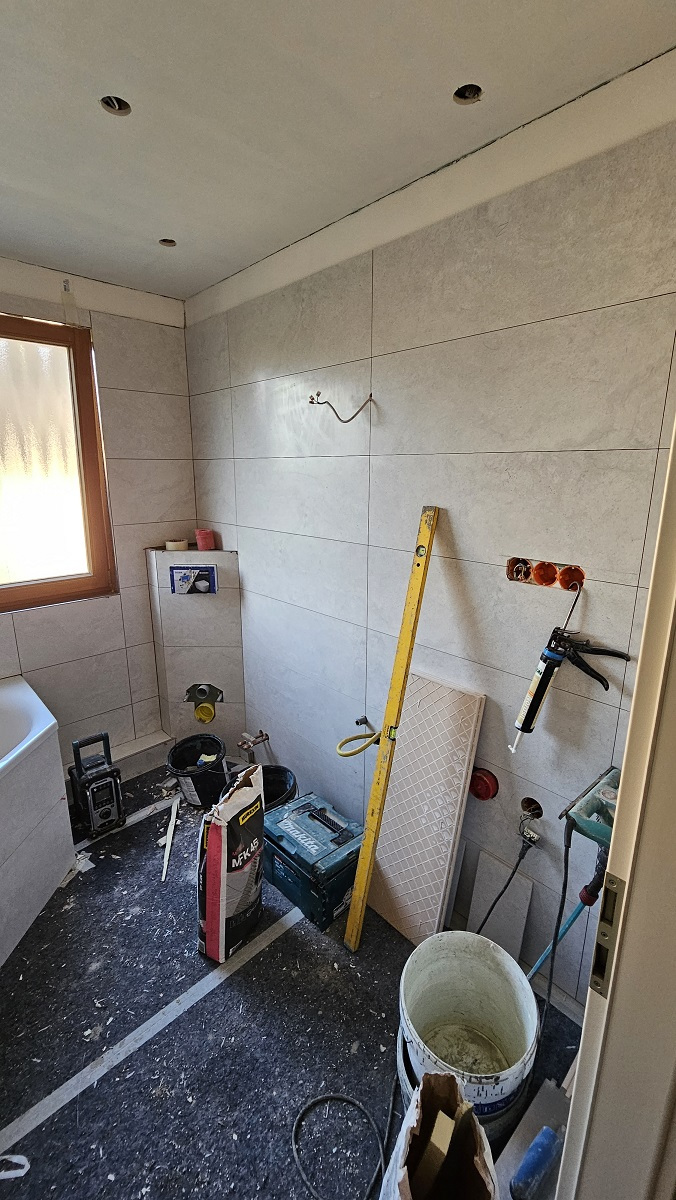

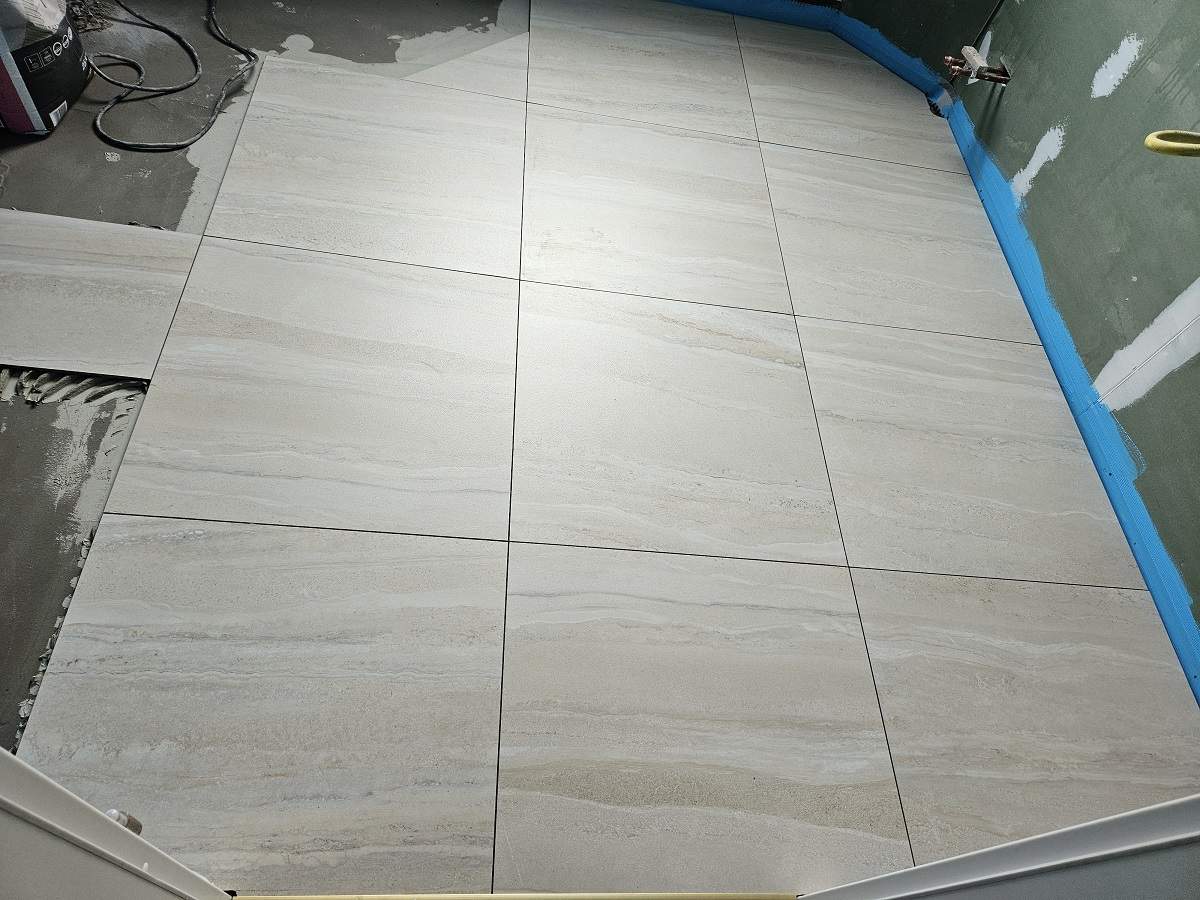

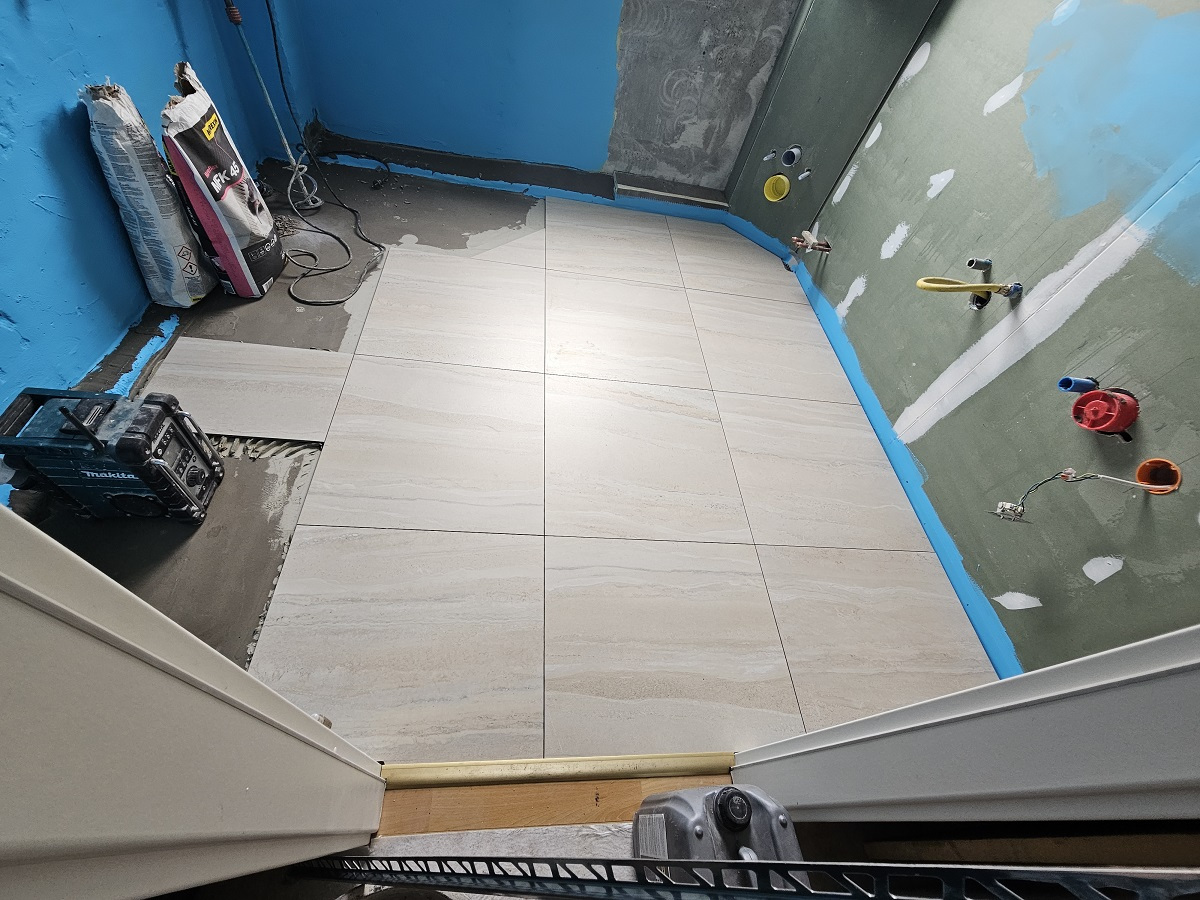

Holla die Waldfee, jetzt kommen die Fliesen!! Ja, in der Tat schon krass wieviel Vorarbeiten notwendig sind bevor die erste Fliese geklebt werden kann. Wie man auf den Bildern sehen kann, fängt man scheinbar immer mit dem Boden an. Auffällig ist auch, dass der Fliesenleger auch nicht den ganzen Fußboden gefliest hat, sondern tatsächlich nur die sichtbaren Stellen. An den Stellen, wo die Badewanne und die Dusche hinkommt, sind keine Fliesen. Ich finde, das sieht schon richtig gut aus.
Insgesamt soll der Aufbau des Badezimmers bis Ende nächste Woche, also noch mindestens weitere 5 Arbeitstage, dauern. Danach wäre das Gäste-WC mit einer Bauzeit von etwa 10-12 Arbeitstagen dran. Da ich in meiner Urlaubszeit doch noch ein paar Tage wegfahren möchte, habe ich mich mit mit dem Sanitär-Fachberater aus dem Ladengeschäft auf eine Pause von einer Woche einigen können, in der ich mit meiner Frau, dann doch nochmal ein bisschen an die Ostsee fahren kann. Ich habe tatsächlich so kurzfristig noch eine Ferienwohnung auf Rügen ergattert.
Tag 9 – 01.08.2024 (Donnerstag – 2. Woche)

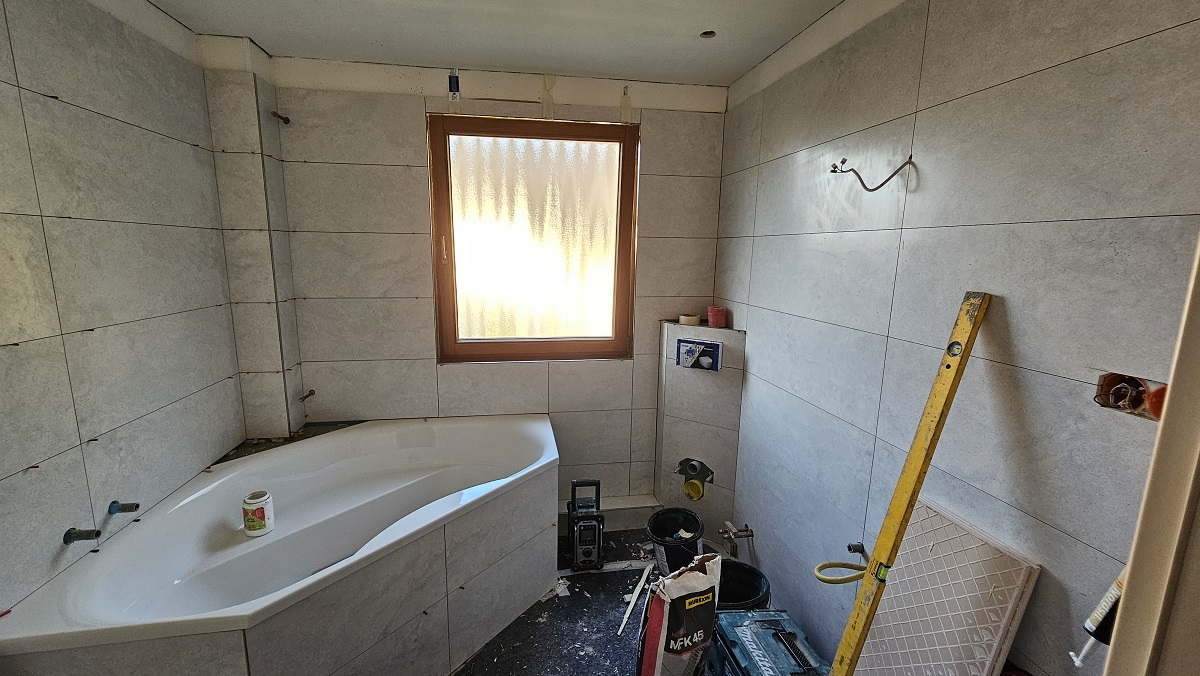

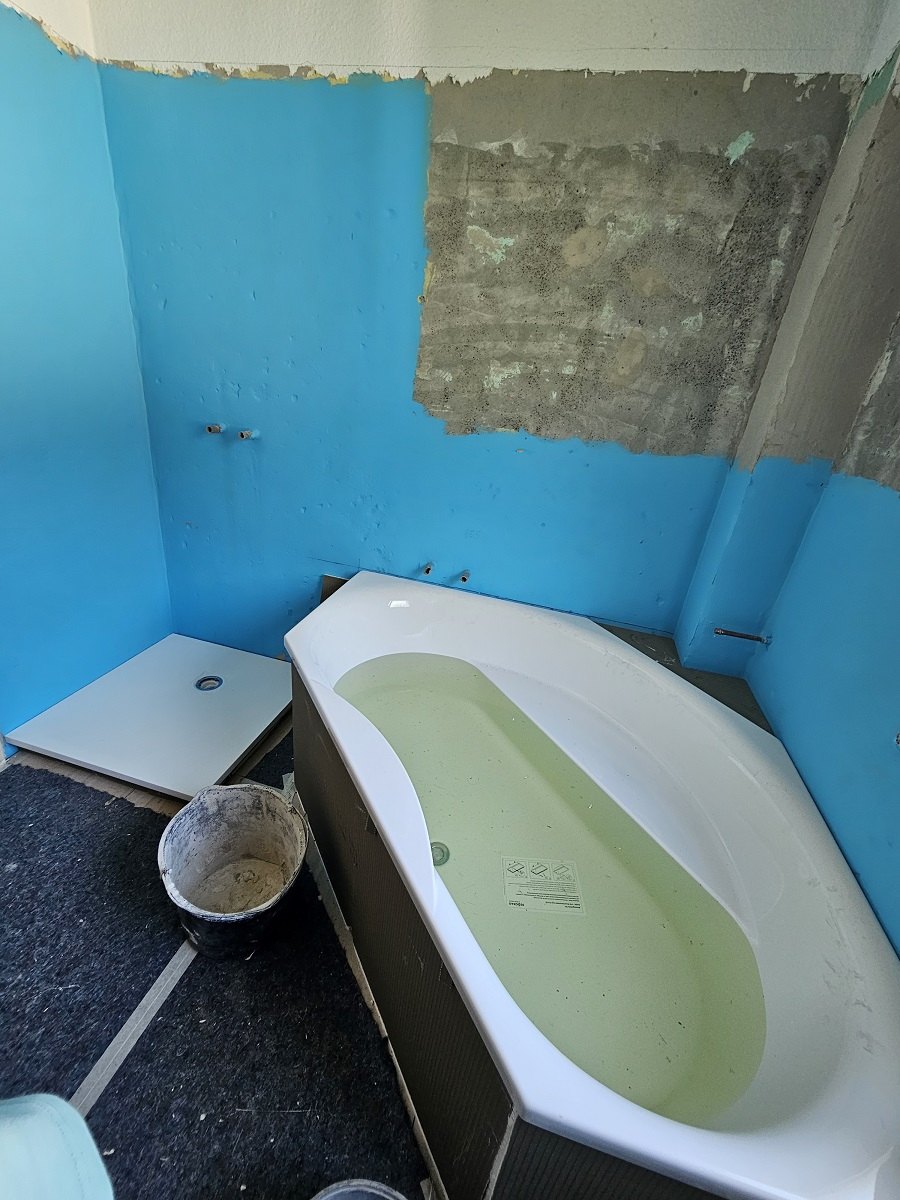

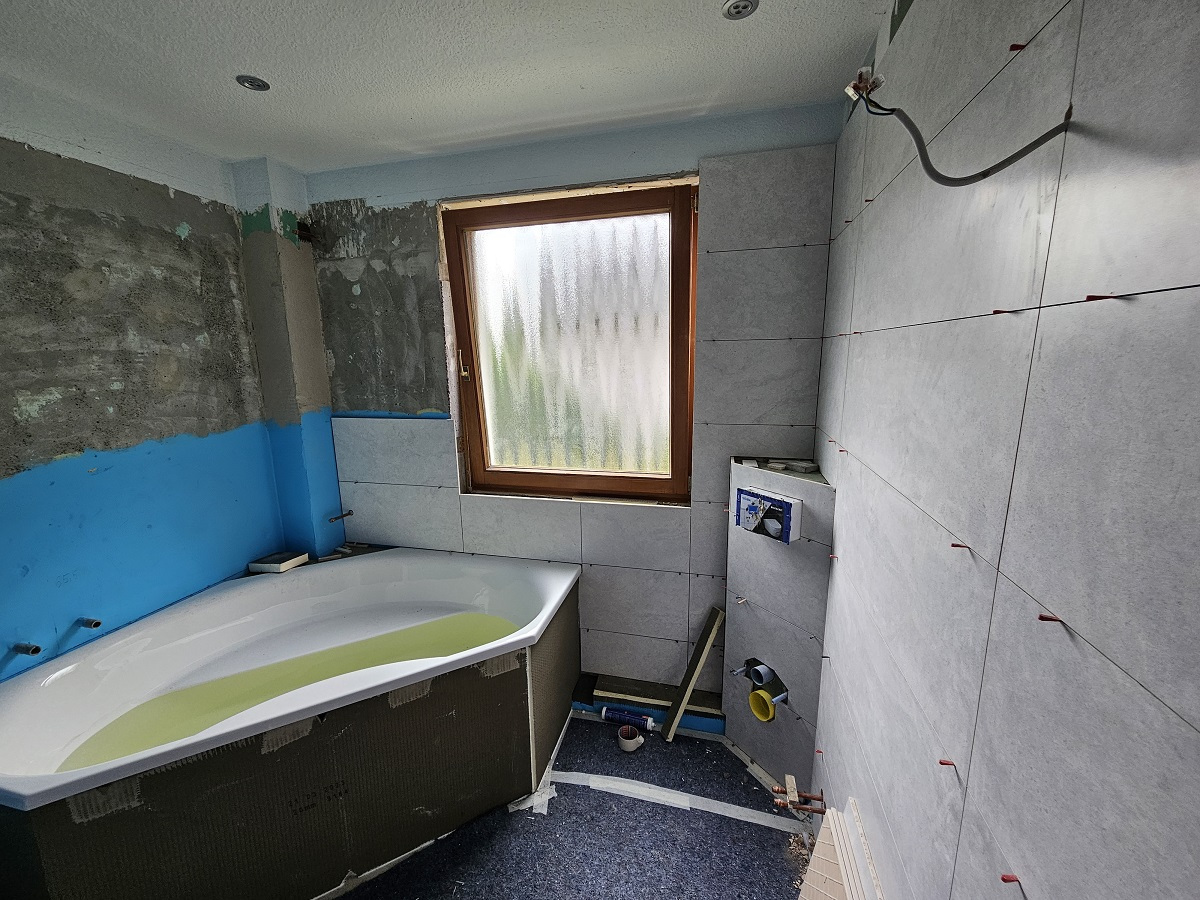

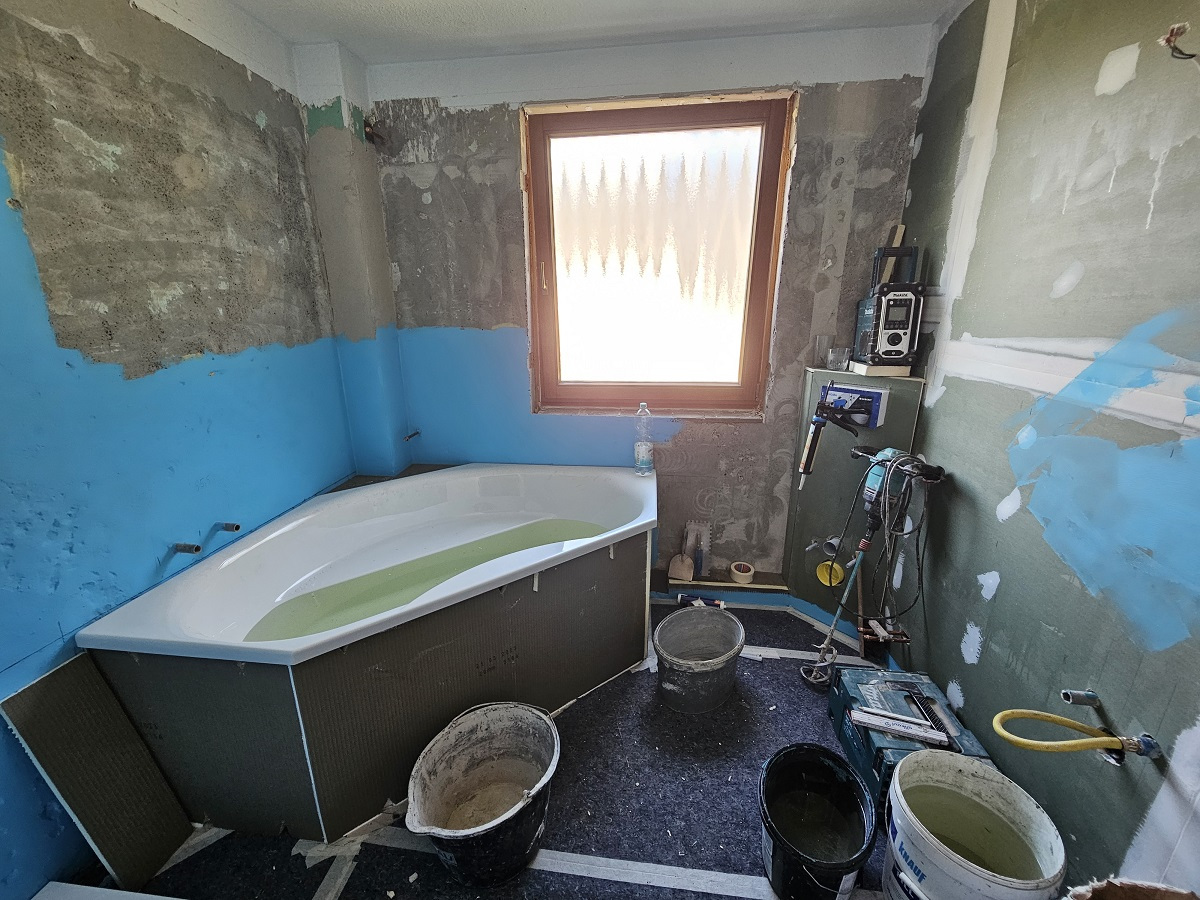

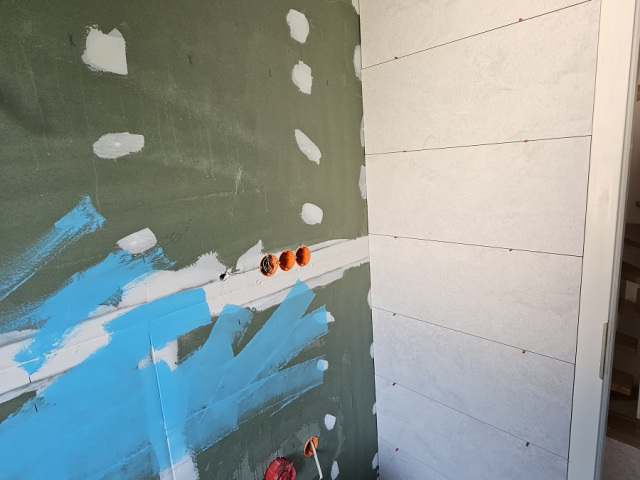

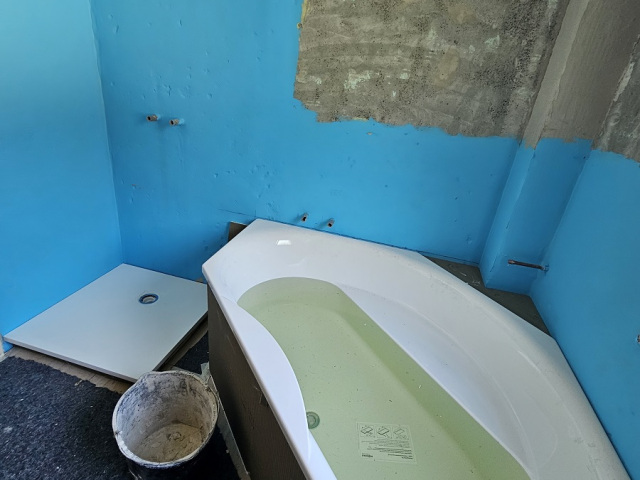

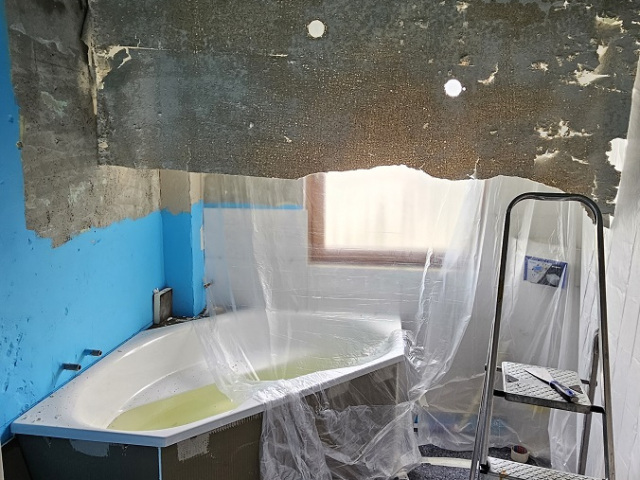

Am Donnerstag sind die schönen neuen Bodenfliesen gleich wieder unter einer Schicht schützenden Malerflies verschwunden. Grund ist die Anlieferung und Montage der Badewanne. Auch wurde die Duschtasse montiert. Auch bei der Badewannenverkleidung kommen die WEDI-Platten zum Einsatz. Neben dem Fliesenleger kam heute noch ein zweiter Monteur, denn die Badewanne kann man ja nur zu Zweit hochtragen. Ansonsten hat der Fliesenleger an der Wand neben der Tür die ersten Fliesen gesetzt. Die Wanne wurde auch gleich mal voll gelassen, auch um die Dichtigkeit zu prüfen. Aber der Hauptgrund ist, ich habe danach gefragt, weil sich die Wanne verformt und auch sackt und alle Anbauteile sonst unter Spannung stehen wenn diese nicht mit Wasser in der Wanne montiert würden. Sehr interessante Info!
Tag 10 – 02.08.2024 (Freitag – 2. Woche)
Heute kam der Fliesenleger wieder alleine. Er hat weiter fleißig Wandfliesen geklebt. Mir schien, dass es genau sein Ding ist, alleine in Ruhe, Fliese für Fliese, arbeiten zu können. Ab und an habe ich ihn draußen gehört, wie er entweder mit einer Flex oder dem Diamant-Trocken-Fliesenlochschneider die Fliesen bearbeitete.

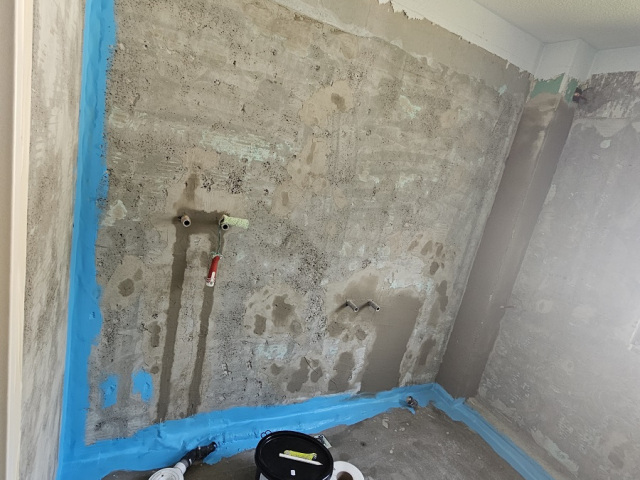

Das Problem mit den anstehenden Malerarbeiten ist ja immer noch präsent und er gab mir den Tipp über das Wochenende die Tapete im Badezimmer abzuweichen. Das wäre jetzt der perfekte Zeitpunkt, da noch nicht alle Fliesen kleben und der Boden noch mit Malerflies ausgelegt ist. Ich halte das für eine gute Idee und werde mich dann morgen selber ins Bad stellen und die Tapete abweichen. Vielleicht schaffe ich es auch schon am Samstag den Tiefengrund und am Sonntag den weißen Putzgrund aufzutragen. Beide sind notwendig damit später der Rollputz auch hält. Heute war ich bereits im Baumarkt damit ich morgen nach dem Frühstück gleich anfangen kann mit dem Abweichen.
Tag 11 – 03.08.2024 (Samstag – 2. Woche)

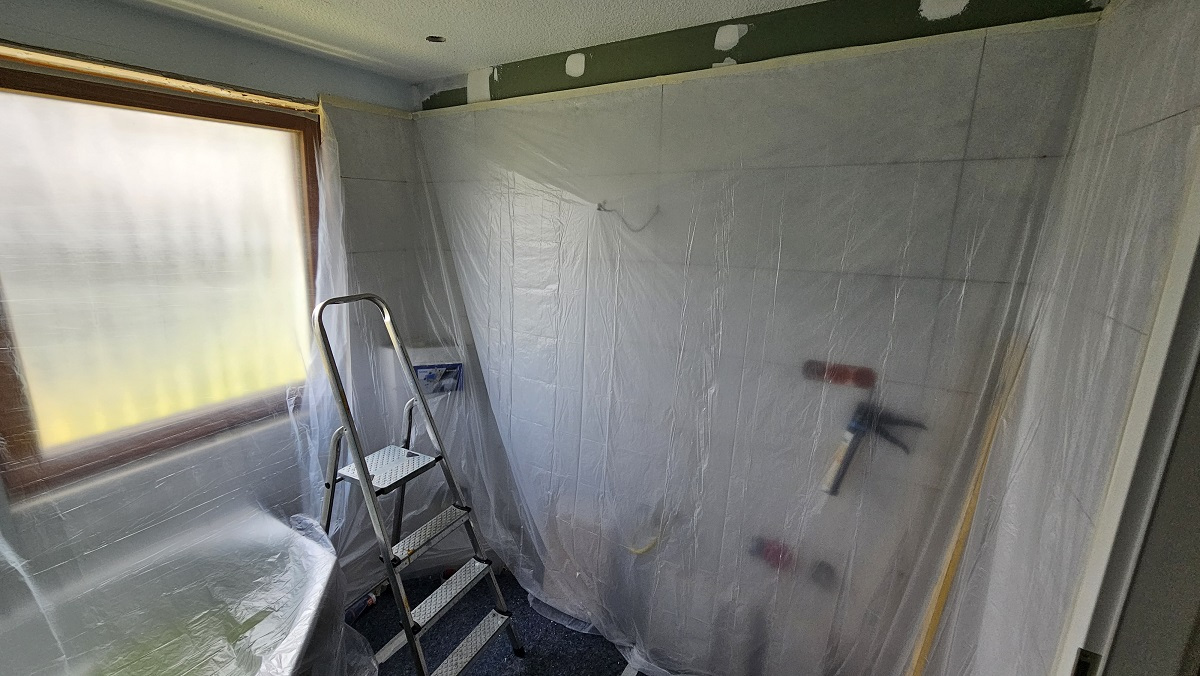

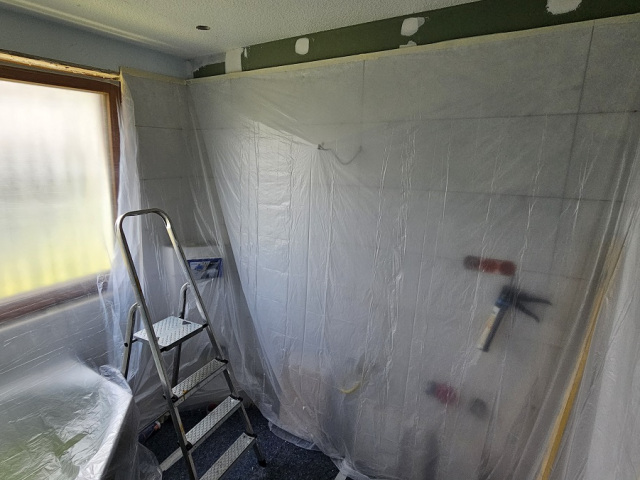

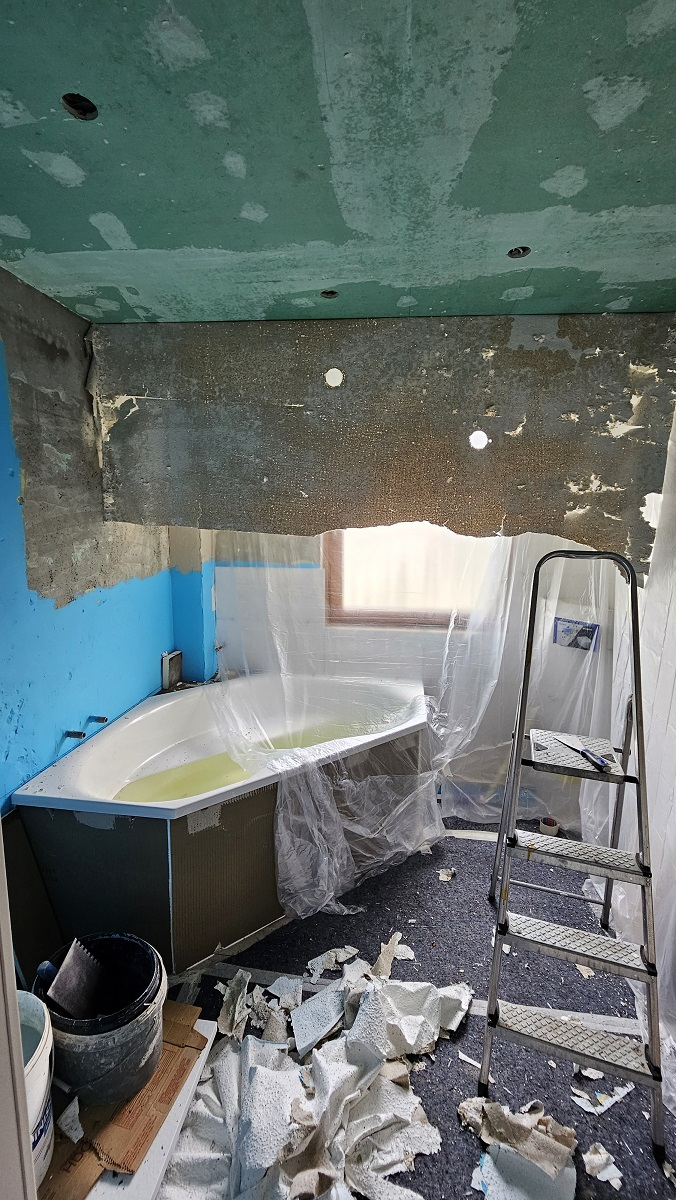

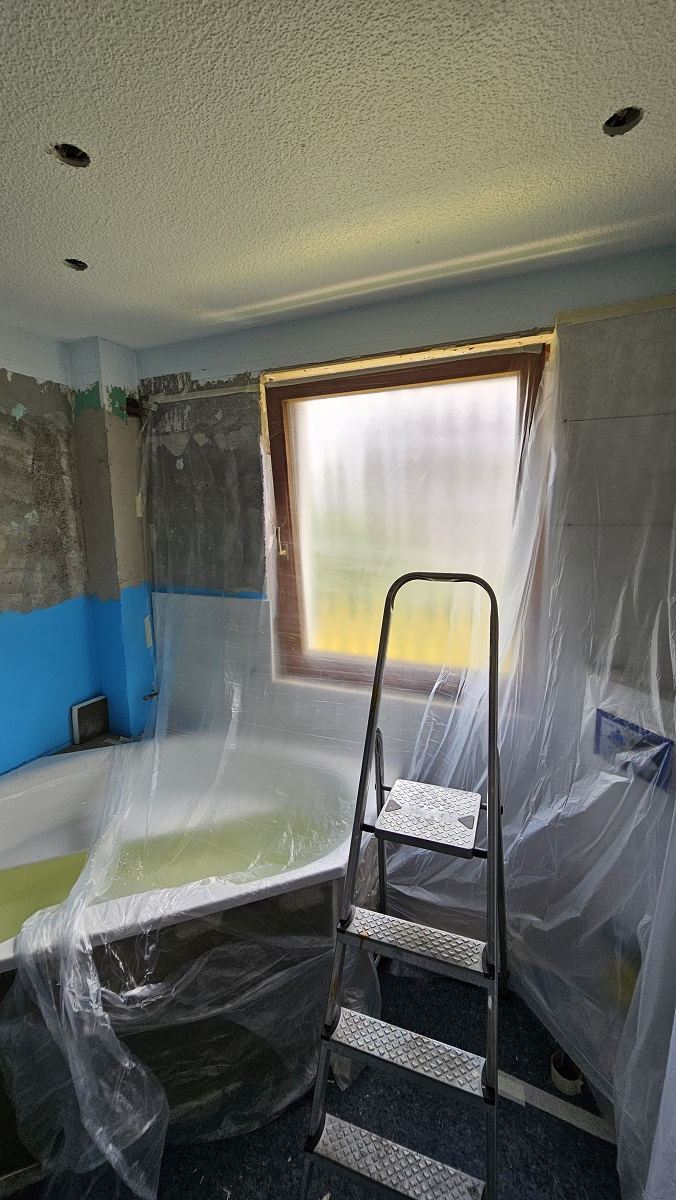

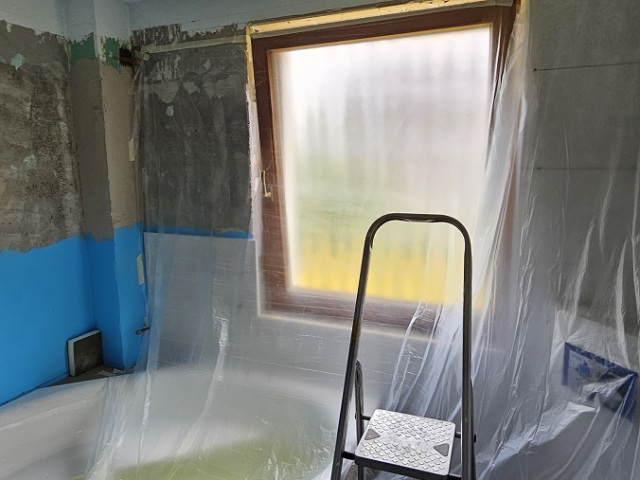

Überraschung! Obwohl heute Samstag ist und logischerweise von der Baufirma keiner kommt, gibt es trotzdem einen Eintrag für diesen Samstag. Der Grund ist, dass ich versuchen werde, die Tapete im Badezimmer von der Decke zu bekommen. Ich habe mir vorher ein paar Videos angesehen und das Resümee´ aller Videos war Feuchtigkeit, die sich am besten in die ganze Tapete saugt. Dazu einfach die Tapete reichlich mit einer Lösung aus heißem Wasser und Tapetenlöser mit einer Sprühflasche besprühen. Dazu muß unbedingt die Tapete perforiert werden. Dafür gibt es einfache Nadelrollen bis hin zu teureren Exemplaren bei denen man die Eindringtiefe einstellen kann. Ich habe mich gestern im Baumarkt für die teure Variante entschieden, da man nicht zu tief perforrieren darf, da der Untergrund aus Rigips besteht, der nicht perforiert werden darf. Um 11:00 Uhr ging es los. Ich habe alle bereits verbauten Fliesen und die Wanne mit einer Folie abgeklebt und die LED-Lampensätze heraus genommen. Dann habe ich die Sprühflasche mit 3 Liter Lösung fertig gemacht und die Tapete damit eingesprüht und die Tapete mit der Rolle perforriert und wieder eingesprüht, 20 Minuten gewartet und wieder eingesprüht. Dann habe ich gesehen, dass man die Tapete langsam mit dem Spachtel lösen kann. Eine Stunde später ergab sich dann ein lustiges Bild bei dem ein riesen Lappen Tapete von der Decke hing. Alles in allem lies sich die Tapete recht gut ablösen. Nachdem die Tapete ab war, habe ich eine Kaffee-Pause eingelegt, damit die nun feuchten Flächen abtrocknen können. Als letzten Arbeitsschritt für diesen Tag habe ich auf alle Flächen, wo vorher die Tapete war, Tiefengrund aufgetragen. Tiefengrund verhindert die Saugfähigkeit des Untergrundes und ist extrem wichtig, damit nachher der Rollputz nicht wieder von der Decke fällt. Morgen kommt dann noch die Putzgrundierung drauf, damit der Rollputz dann auch hoffentlich wirklich hält. Der Rollputz selbst kommt aber erst Ende nächster Woche drauf. Hier die teils lustigen Bilder des heutigen Tages. Insgesamt habe ich von 11:00Uhr bis 18:00Uhr mit einer Stunde Kaffeepause benötigt.

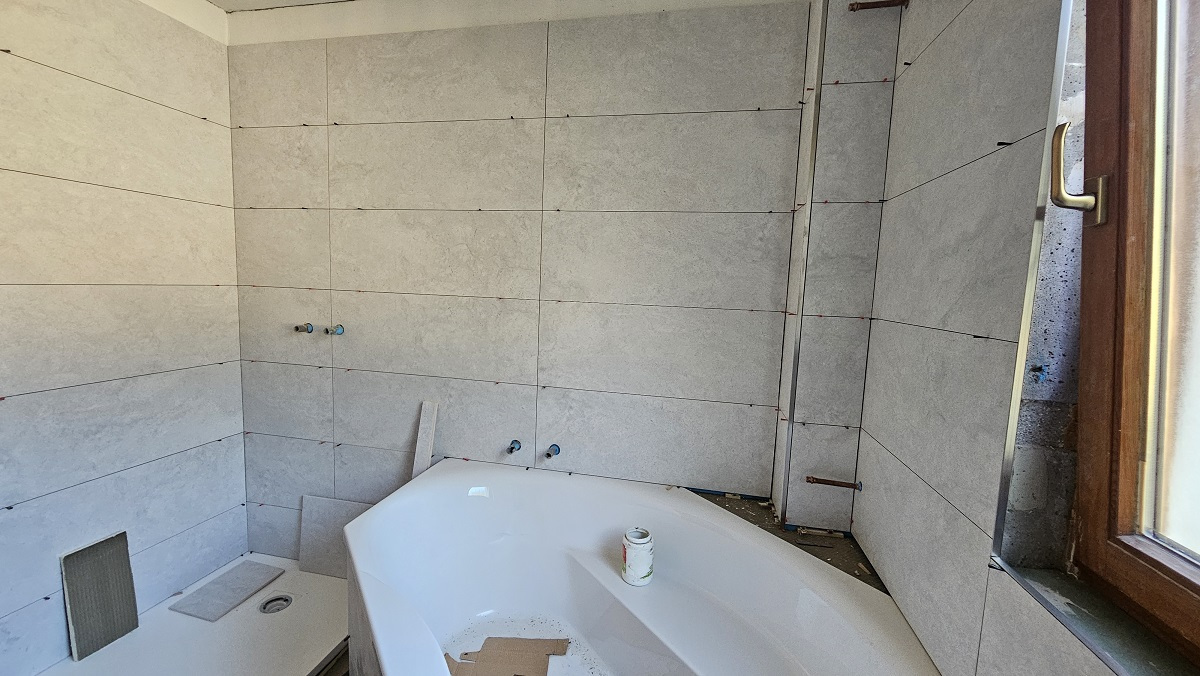

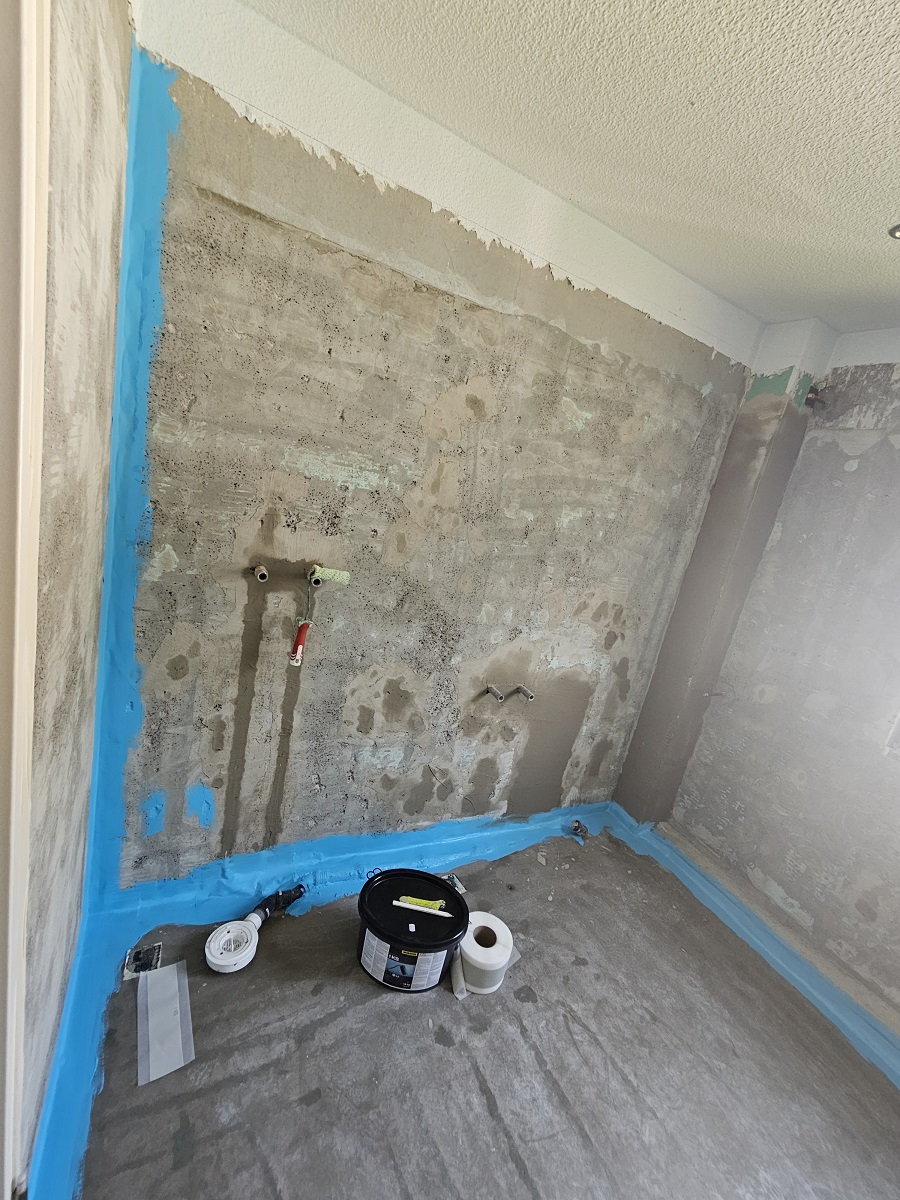

Tag 12 – 04.08.2024 (Sonntag – 2. Woche)

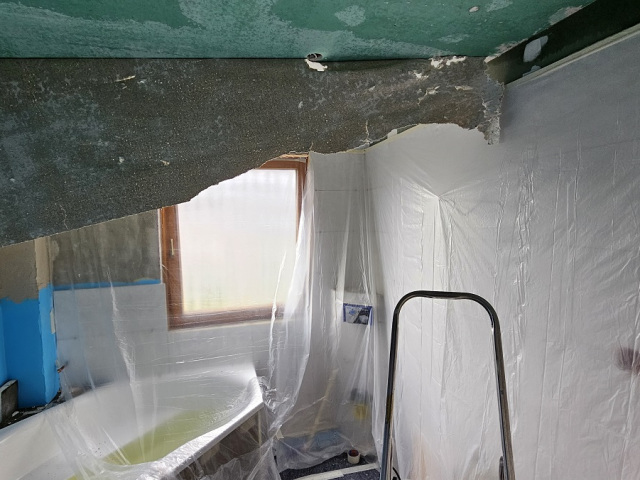

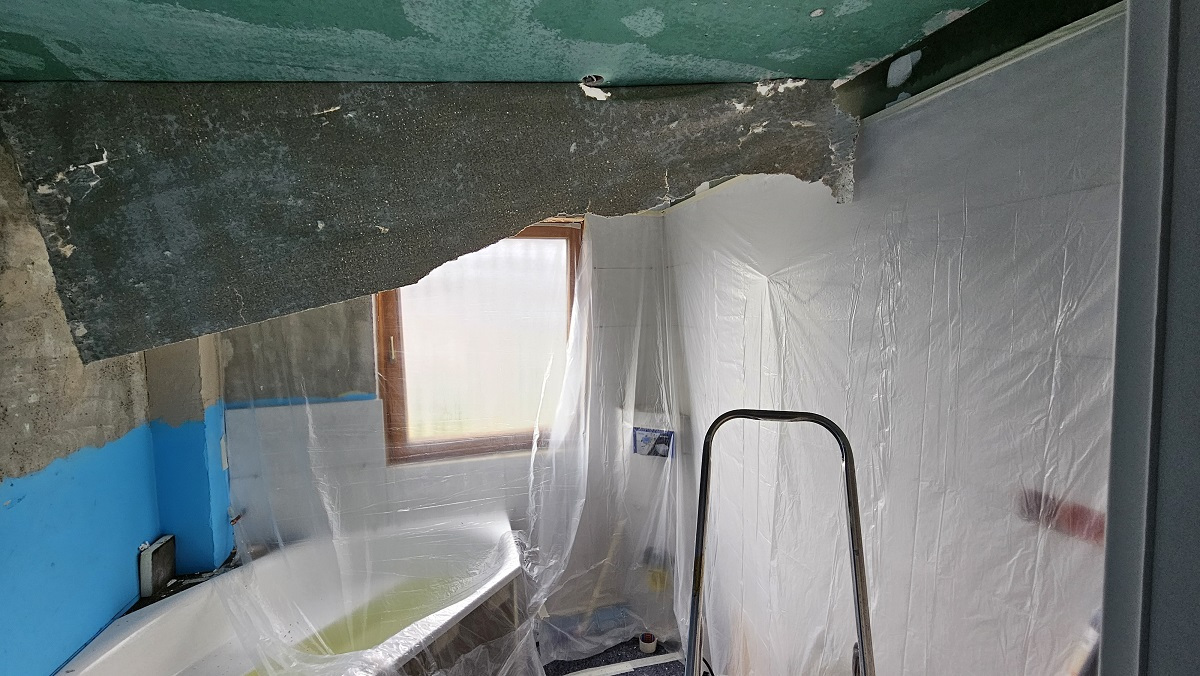

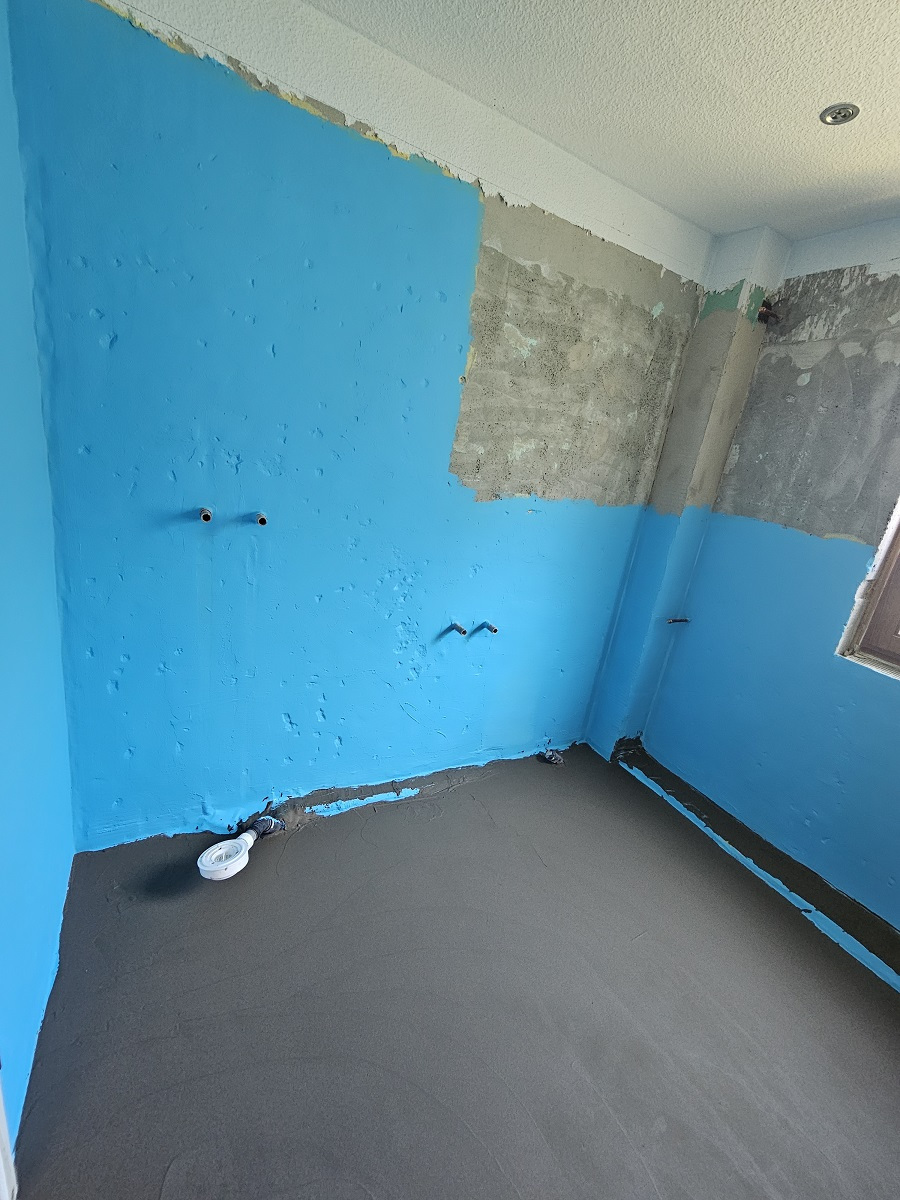

Heute habe ich die Putzgrundierung aufgetragen. Ich habe angefangen mit einer Schaumstoffrolle und damit erstmal alles gerollt. Das sah noch nicht so gut aus, denn es schimmerte immer noch ein bisschen die Rigipsplatte der Decke hindurch. Da ich erst fast die Hälfte von der Grundierung aufgebraucht hatte, bin ich dann auf eine plüschige, kurze und dünne Rolle umgestiegen, mit der ich die Decke dann nocheinmal gestrichen habe. Die Menge hat gerade so gereicht. Erst dann war das Ergebnis im Erwartungsbereich. Auf dem Bild seht man das Endergebnis.

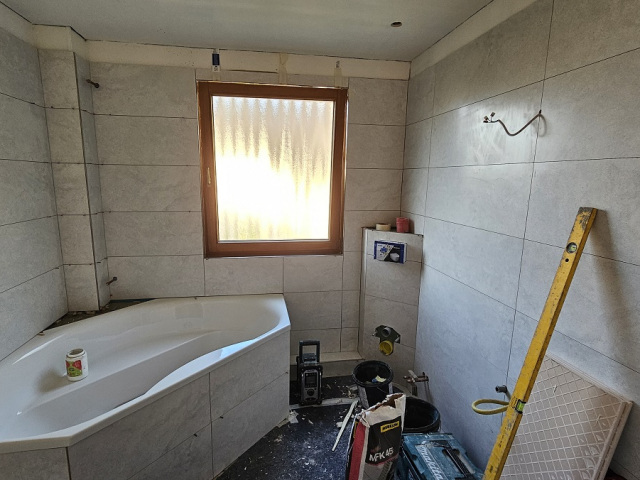

Tag 13 – 05.08.2024 (Montag – 3. Woche)

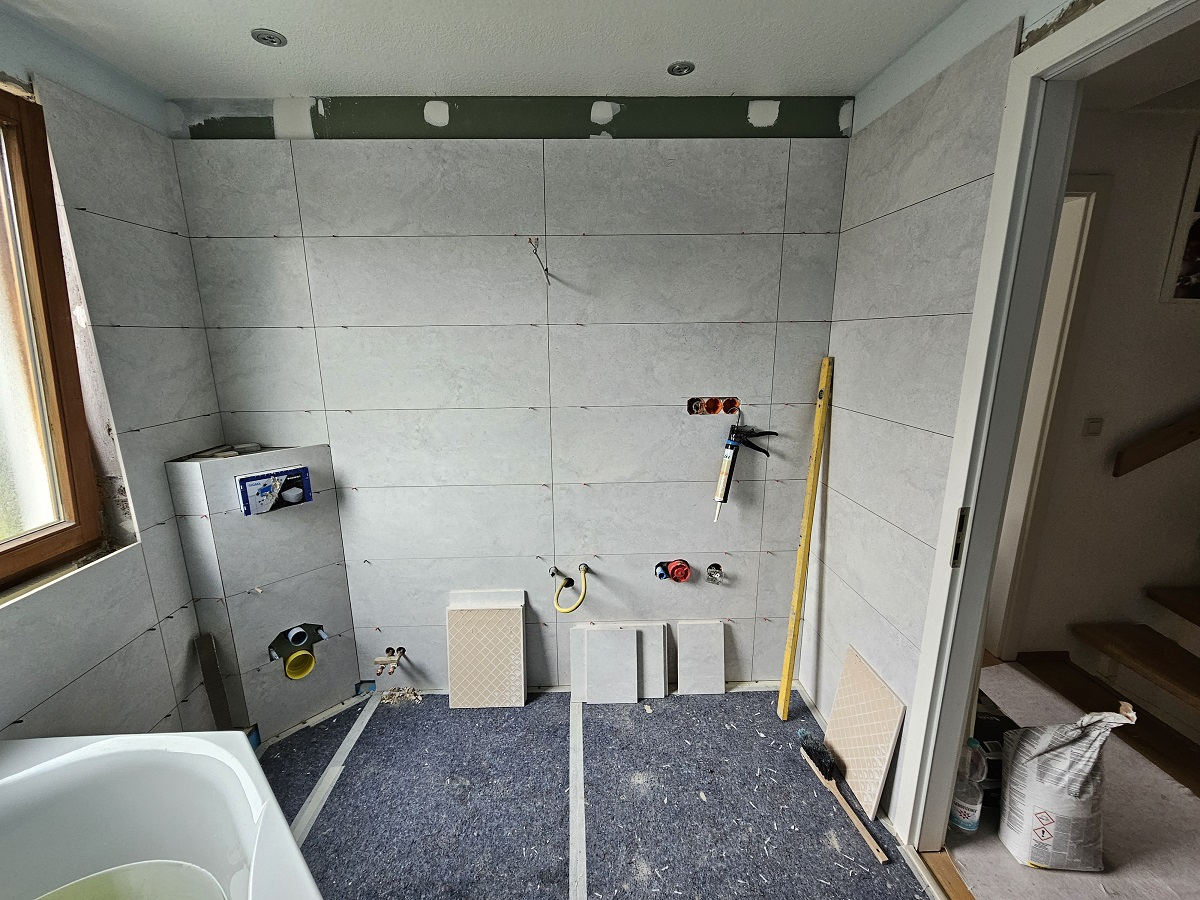

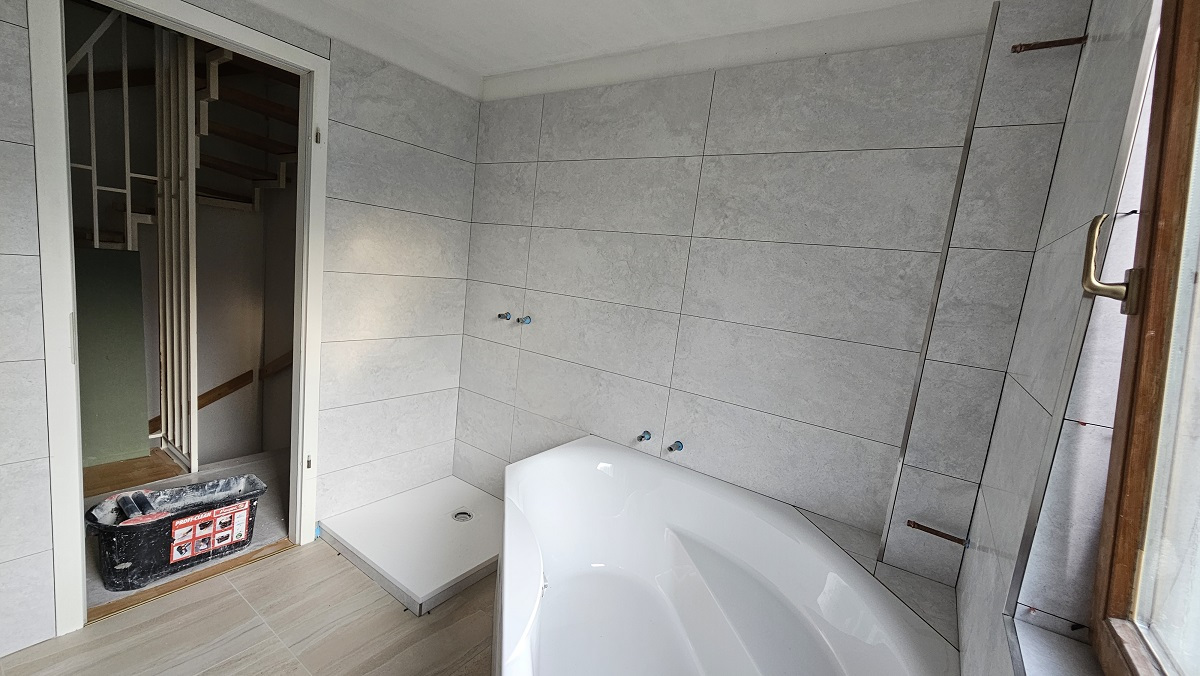

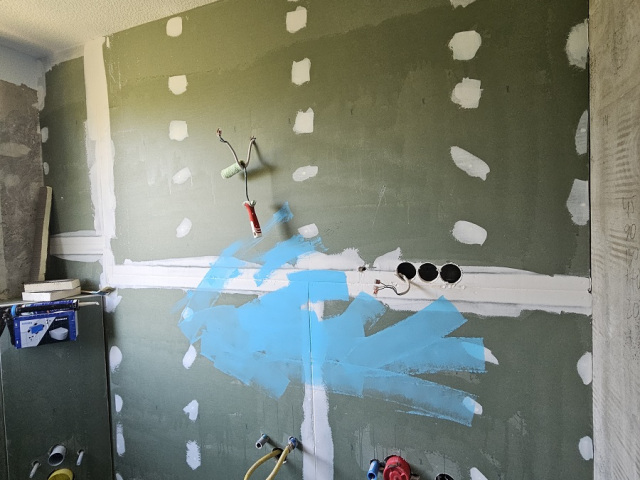

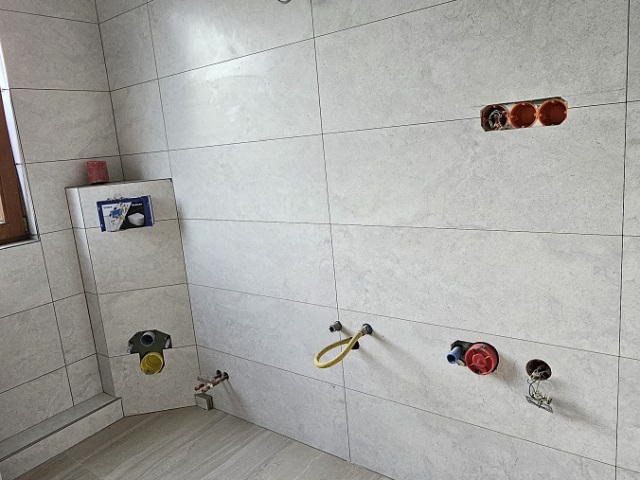

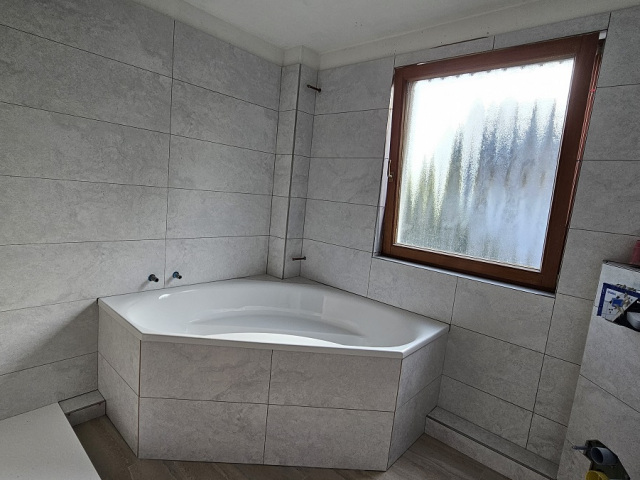

Mit dem heutigen Montag sind nun 2 Wochen um. Viel ist geschafft in den 10 Arbeitstagen. Wir sind gerade mitten in den Fiesenarbeiten und heute kam der Fliesenleger wieder alleine. Und wie man an den Bildern sehen kann, hat es heute richtig “ge-Metert”. Im Grunde fehlen nur noch ein paar wenige Fliesen. Ich finde, heute sieht das schon wieder aus wie ein richtiges Badezimmer. Und ich bin froh die Decke das letzte Wochenende gemacht zu haben.
Tag 14 – 06.08.2024 (Dienstag – 3. Woche)

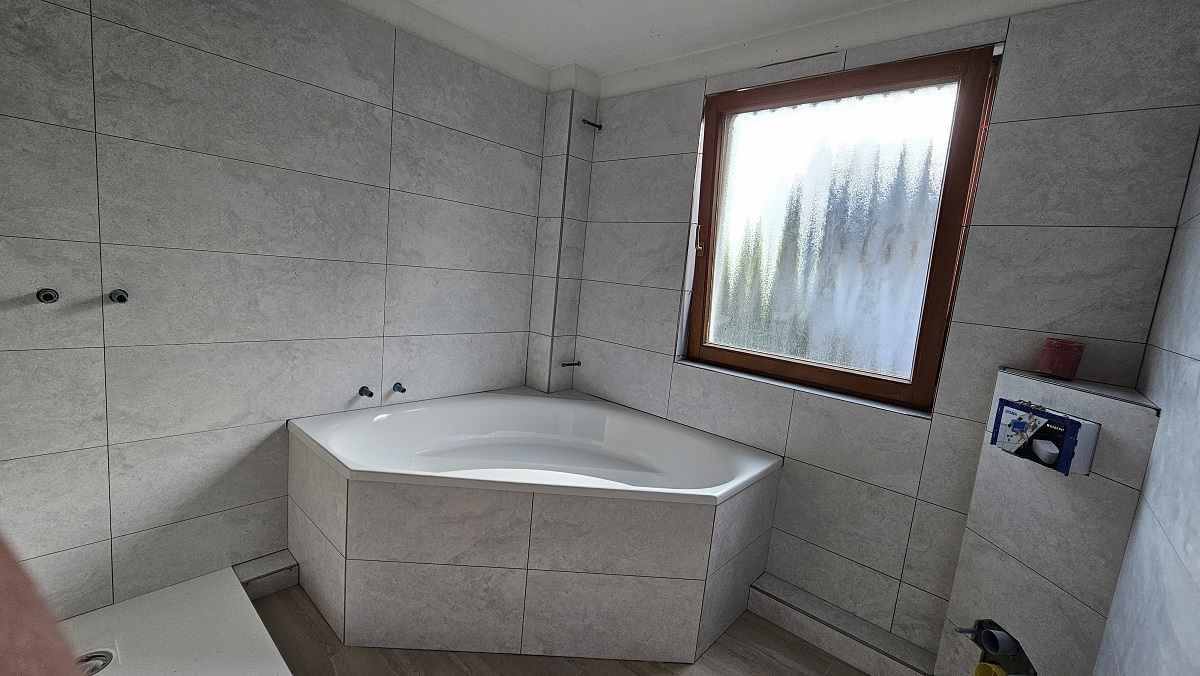

Wie gestern schon kam auch heute der Fliesenleger wieder alleine. Der Fliesenleger hat das Malerflies abgenommen und ist im Grunde fertig mit den Fliesen. Es fehlt noch das Verfugen und die Silikonarbeiten. Heute hat er die Bodenfliesen mit dem Farbton “Manhatten” verfugt. Auf den Bildern kann man die fertigen Fugen deutlich erkennen.

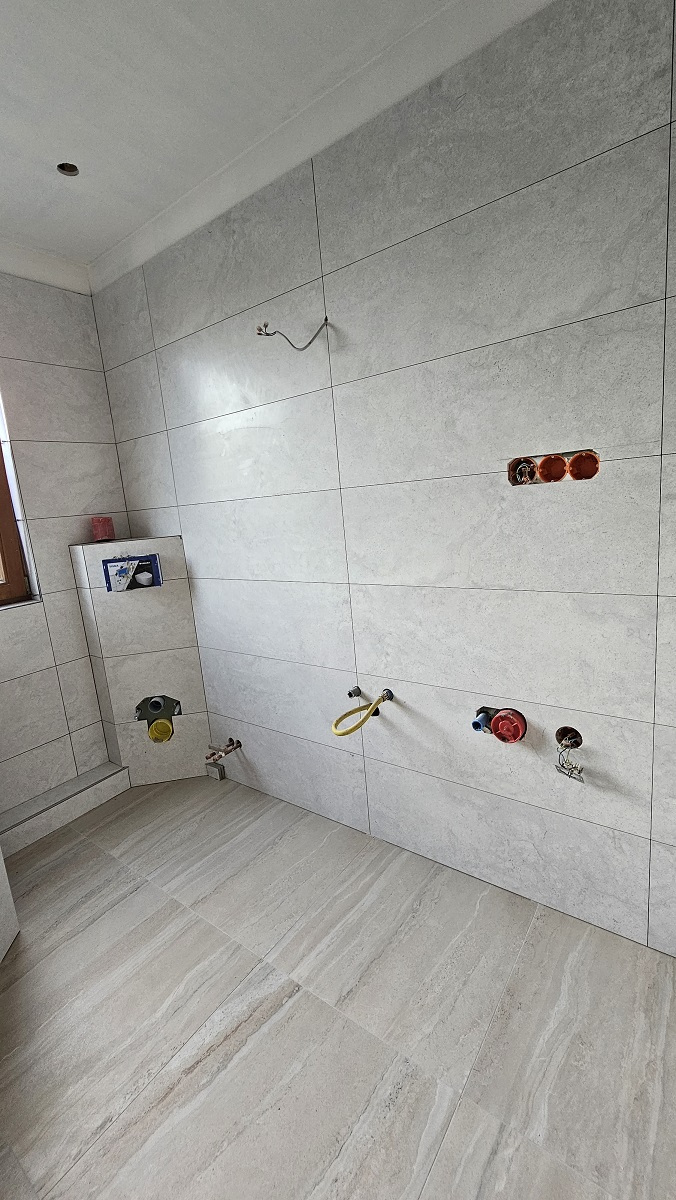

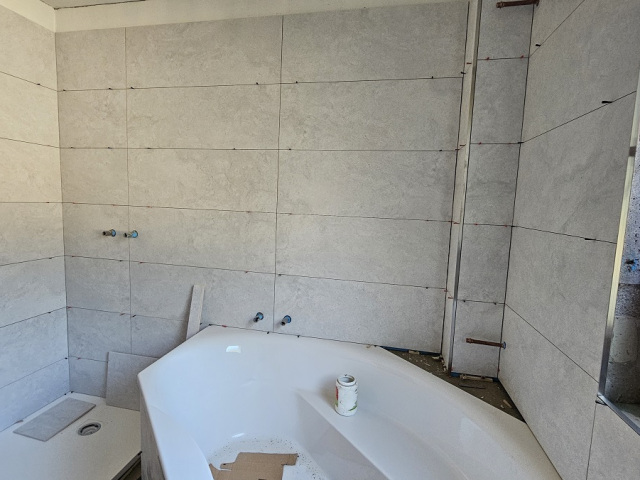

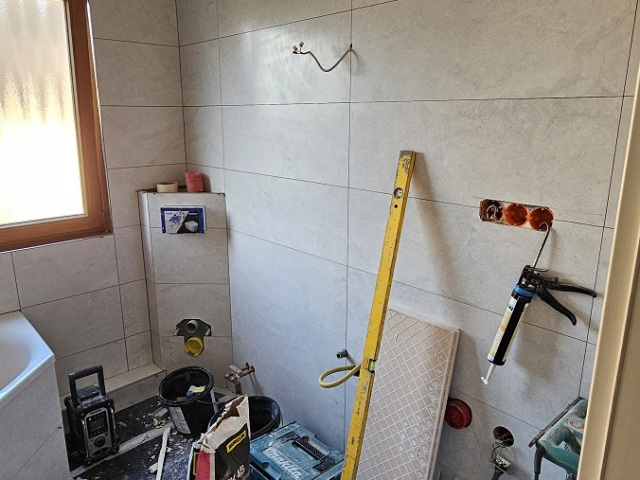

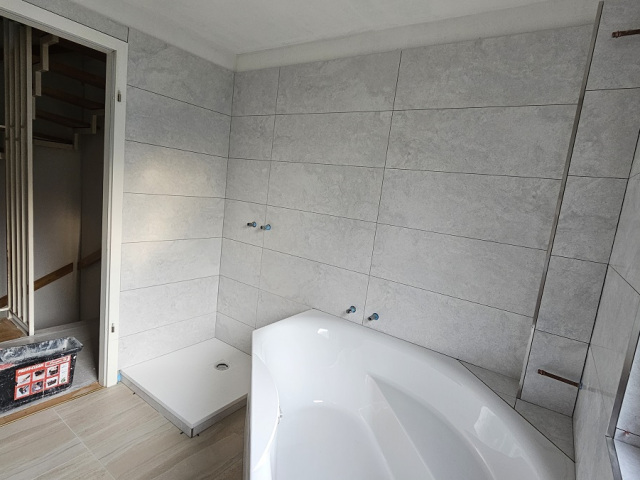

Tag 15 – 07.08.2024 (Mittwoch – 3. Woche)
Heute hat der Fliesenleger die Wandfliesen verfugt und die Silikonarbeiten an den Bodenfliesen gemacht. Es gibt keine Bilder, da man keine großen Änderungen erkennen kann. Die Fugen sind so dünn, dass man da nicht viel sehen würde auf einem Bild.
Tag 16 – 08.08.2024 (Donnerstag – 3. Woche)
Heute kam der Fliesenleger seinen letzten Tag. Er bekam erstmal seinen abligatorischen Latte-Macciato mit einem Löffel Zucker. Dann hat der die restlichen Siikonarbeiten gemacht, sein Werkzeug zusammengepackt und ist dann verschwunden. Ganz zum Schluss musste ich noch ein paar Unterschriften zur Teilbauabnahme leisten. Bei den Silikonarbeiten habe ich ihm ein bisschen über die Schulter geschaut, wie er das denau macht. Er hat erst die Silikonwurst aufgetragen und dann mit Seifenlauge eingesprüht. Dann hat er mit einem Magnum-Eislöffel die Fuge geformt und den Rest in einen Eimer mit Seifenlauge getan. Top Technik. Das werde ich mir merken.
Tag 17 – 09.08.2024 (Freitag – 3. Woche)
Heute ist der letzte Tag an dem die Firma am Badezimmer gebaut hat. Es ist der Tag der Endmontage bei dem die Heizungen, das Waschbecken und alle Armaturen montiert wurden. Dazu kam wieder der Meister, bekannt aus der ersten Woche, mit einem Installateur. Man kann sagen, dass das Bad nun seitens der Baufirma fertig ist. Naja, noch nicht ganz fertig, denn die Duschkabine wird noch angefertigt und kommt in etwa 3 Wochen. Auf den Bildern sieht man den aktuellen Zustand. Es fehlen noch einige persönliche Sachen wie z.B. das Unterputzradio und die Steckdose sowie den Spiegelschrank. Auch habe ich mir noch einen weißen Eckschrank bestellt, der über die Toilette montiert wird und nächste Woche geliefert wird. Als Spiegel habe ich provisorisch erst einmal den Spiegel aus dem Gäste-WC genommen und den mit einer Schnur an das Kabel für die Lampen gehangen. Anfang nächster Woche muß ich noch den Rollputz auftragen und vorher einfärben. Ich könnte mir vorstellen, dass ein blasses Türkies sich ganz gut macht bei den Fliesen.
Die dritte Woche ist um und ab nächste Woche geht es vonseiten der Firma weiter mit dem Gäste-WC.
Tag 18 – 12.08.2024 (Montag – 4.Woche)
Am Wochenende ist beim Badezimmer nichts passiert, denn ich habe ja die Decke vom Gäste-WC fertig gemacht und den Raum des Gäste-WC’s komplett geleert. Siehe hierzu auch meinen anderen Blog-Beitrag “Gäste-WC”.

Da sich die Bauarbeiter am Montag mit dem Abriss des Gäste-WC’s beschäftigt haben, habe ich im Bad die Decke mit Rollputz gerollt. Es war mein erstes Mal Rollputz und dafür kann sich das sehen lassen. Den Rollputz habe ich türkies eingefärbt so dass die Decke nun in einem blassen Türkies erscheint. Auf den Bildern des Folgetages kann man den Farbton gut erkennen.

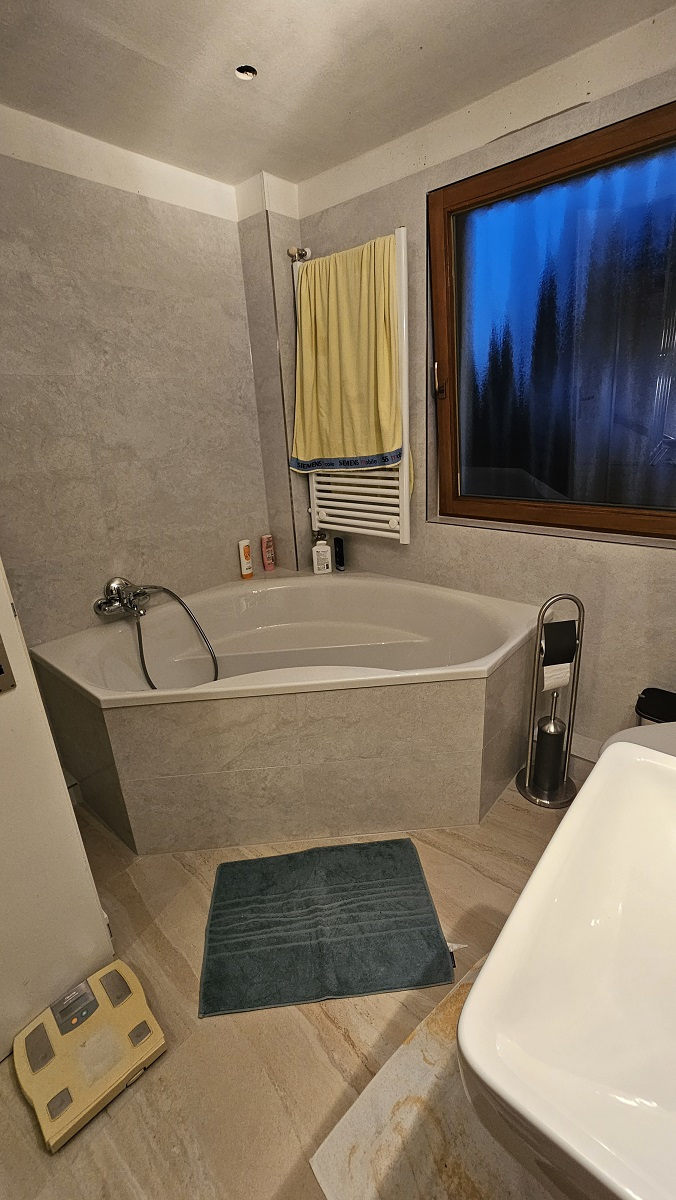

Tag 19 – 13.08.2024 (Dienstag – 4.Woche)
Heute habe ich am Badeszimmer weiter gebaut. Ich habe die Steckdosen, das Unterputzradio, die Dusche, die Regalplatte montiert und den Toilettensitz gegen eine mit Absenkautomatik und Bambusdekor ausgetauscht. Zum Schluss habe ich die Waschmaschine in das neue Bad geschoben und angeschlossen.
Tag 20 – 14.08.2024 (Mittwoch – 4. Woche)

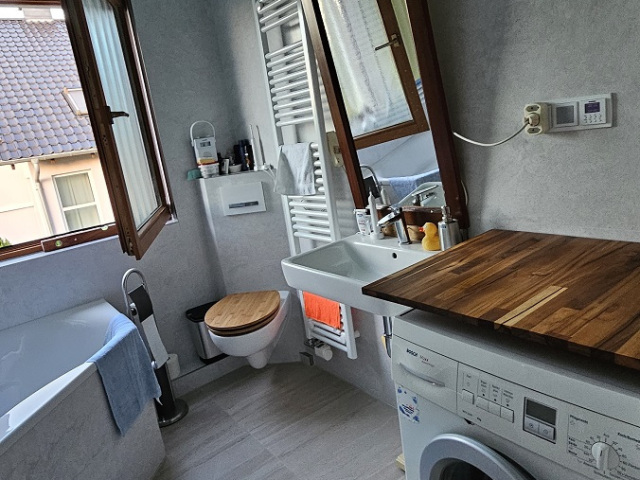

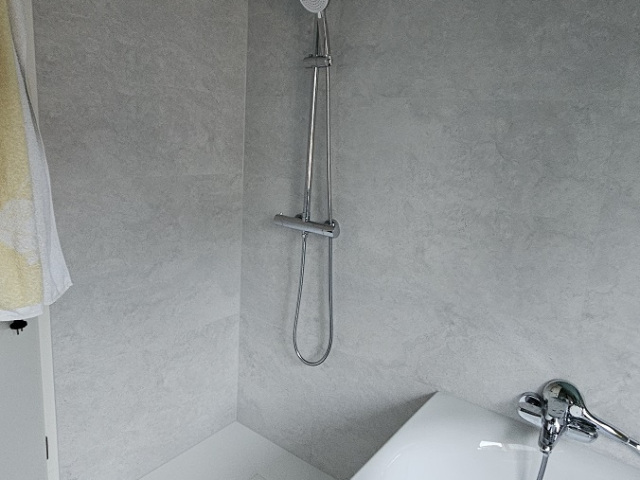

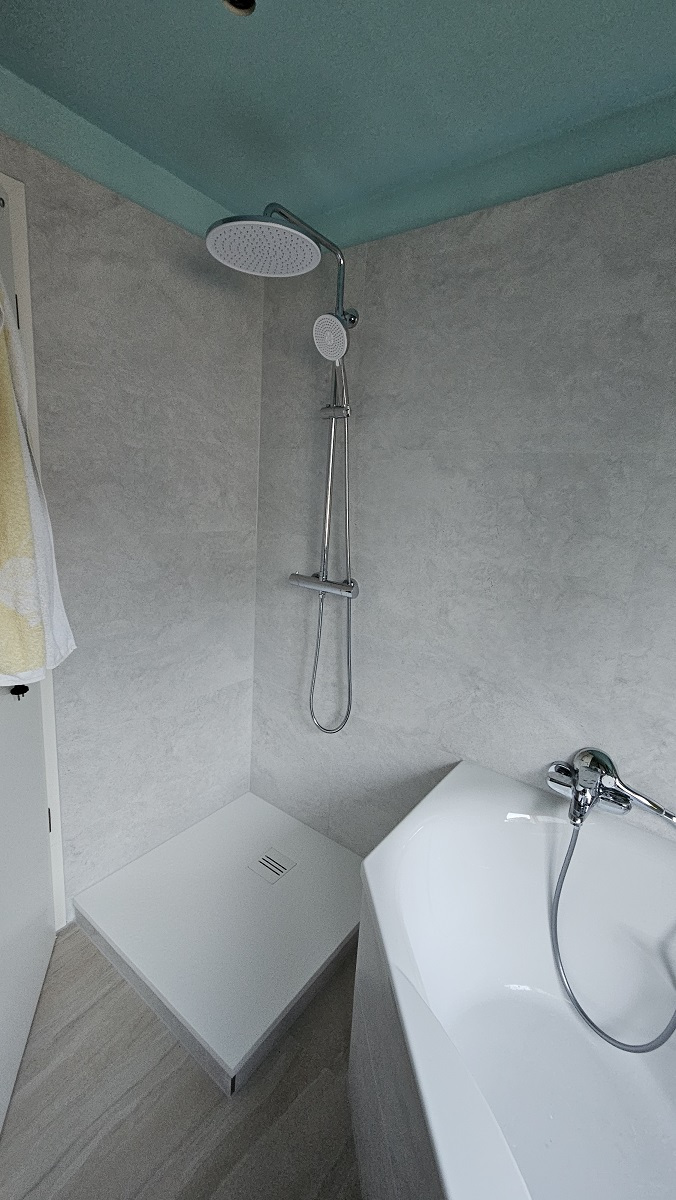

Heute habe ich die Deckebeleuchtung montiert. Ich hoffe, dass man das auf dmn Bild einigermassen erkennen kann.
Tag 21 – 03.09.2024 (Dienstag – 7. Woche)
Heute kam die Truppe von der Duschkabinenfirma um das Aufmaß zu nehmen. Sie fragten auch nach der Höhe der Duschkabine und welcher Griff an die Kabinentür dran soll. Das das dann leider mit Aufpreis ist, wurde mir aber nicht gesagt. Eine Erhöhung der Duschkabine über 2m auf 2,04m, also nur 4 cm mehr, sollte über 400 Euro kosten und ein anderer Griff nochmal über 50 Euro. Das habe ich dann leider erst erfahren, als mir die Badausbaufirma eine Mail dazu schrieb. – Natürlich habe ich die Extrawünsche wieder storniert.
Tag 22 – 12.09.2024 (Donnerstag – 8. Woche)
Mittlerweile ist auch der Badschrank angekommen und ich habe ihn dann wenig später gegen den provisorisch angebrachten Spiegel aus der Gästetoilette angebracht. Für die Montage hatten noch Schwerlast Rigips-Dübel und eine spezielle Möbelschiene zum Einhängen gefehlt. Das alles gab es aber im Baumarkt, so dass der Badschrank dann doch recht schnell montiert war.
Tag 23 – 30.09.2024 (Montag – 11. Woche)

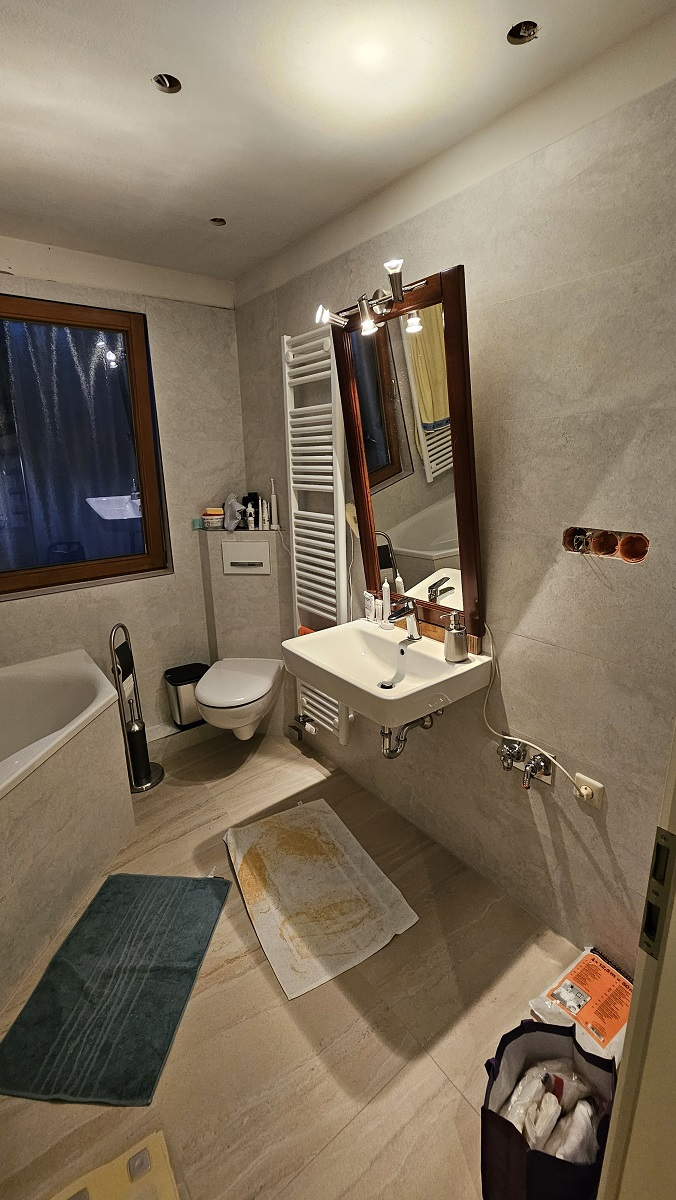

Drei Wochen später war die Duschkabinen-truppe wieder da um die Duschkabine anzubringen. Das hat etwa eine Stunde gedauert. Die Duschkabine war dann einen Tag später, nach entsrechender Trocknungszeit der Silikondichtungen, benutzbar.

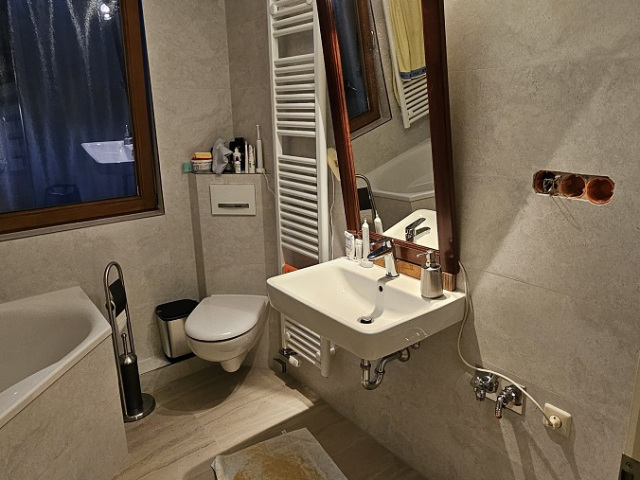

Damit war die Montage des Badezimmers nun endlich fertig. Ein paar Kleinigkeiten, wie z.B. ein Handtuchhalter oder ein paar Haken für den Fön hatte ich auch noch irgendwann angebracht. Alles in Allem hat das dann 2,5 Monate gedauert bis das wirklich endgültig fertig war.
